Hướng dẫn toàn diện về sơ đồ PERT trong quản lý dự án CNTT: Làm thế nào để xây dựng một sơ đồ bằng PlantUML

AI ChatbotAI2 days ago

Giới thiệu: Tại sao sơ đồ PERT lại quan trọng trong các dự án CNTT

Trong thế giới quản lý dự án Công nghệ Thông tin (CNTT), các mốc thời gian là điều quan trọng. Những chậm trễ ở một giai đoạn có thể lan truyền qua toàn bộ vòng đời dự án, ảnh hưởng đến ngày giao hàng, ngân sách và niềm tin của các bên liên quan. Để quản lý những phức tạp này một cách hiệu quả, các nhà quản lý dự án dựa vào các công cụ cung cấp sự rõ ràng về các mối phụ thuộc, thời lượng và các đường đi quan trọng.

Một công cụ mạnh mẽ như vậy làSơ đồ Phương pháp đánh giá và xem xét chương trình (PERT)— một phương pháp lập lịch dự án được sử dụng để xác định thời gian cần thiết cho một dự án và xác định những hoạt động nào là quan trọng nhất đối với thành công của nó.

Bài viết này giới thiệu vềnhững khái niệm chính của sơ đồ PERT, sử dụng một ví dụ thực tế về dự án phát triển CNTT, và đi qua từng bướccách tạo sơ đồ PERT bằng PlantUML, một ngôn ngữ vẽ sơ đồ nhẹ, dựa trên văn bản — tất cả trong bối cảnhcác khả năng vẽ sơ đồ được hỗ trợ bởi trí tuệ nhân tạo của Visual Paradigm.


Sơ đồ PERT là gì?

Mộtsơ đồ PERTlà một công cụ quản lý dự án giúp biểu diễn trực quan trình tự các nhiệm vụ của một dự án, thời lượng của chúng và các mối phụ thuộc giữa chúng. Khác với sơ đồ Gantt, tập trung vào thời gian và các mốc quan trọng, sơ đồ PERT nhấn mạnh vàodòng chảy logiccủa công việc, làm nổi bật:

  • Nhiệm vụ (hoạt động)

  • Thời lượng nhiệm vụ

  • Các mối phụ thuộc (những nhiệm vụ nào phải hoàn thành trước khi các nhiệm vụ khác bắt đầu)

  • Đường đi quan trọngcritical path (dãy dài nhất các nhiệm vụ phụ thuộc, xác định thời gian hoàn thành tối thiểu của dự án)

Sơ đồ PERT đặc biệt hữu ích trong các môi trườngphức tạp, không chắc chắnnhư phát triển phần mềm, nơi thời lượng nhiệm vụ có thể thay đổi do các vấn đề không lường trước.

🔍 Khái niệm chính:
Các Đường đi quan trọng là chuỗi các nhiệm vụ không có thời gian trễ (thời gian dư). Bất kỳ sự chậm trễ nào trong một nhiệm vụ trên đường đi quan trọng sẽ làm chậm toàn bộ dự án.


Ví dụ: Dự án Phát triển Công nghệ Thông tin – Phân tích từng bước

Hãy cùng đi qua một dự án CNTT thực tế: Phát triển một Portal Sinh viên Dựa trên Cloud.

📋 Các giai đoạn dự án

Giai đoạn Nhiệm vụ
1. Yêu cầu Xác định phạm vi, Phỏng vấn các bên liên quan
2. Thiết kế Hệ thống Thiết kế Kiến trúc, Thiết kế Cơ sở dữ liệu
3. Phát triển Frontend, Backend, Tích hợp API
4. Kiểm thử Kiểm thử đơn vị, Kiểm thử hệ thống, Kiểm thử chấp nhận của người dùng
5. Triển khai Cài đặt môi trường thử nghiệm, Triển khai sản xuất

Bây giờ chúng ta sẽ xây dựng một biểu đồ PERT cho thấy thời gian, các mối quan hệ phụ thuộc và đường đi quan trọng cho dự án này.


Làm thế nào để tạo biểu đồ PERT bằng PlantUML (thông qua AI của Visual Paradigm)

PlantUML là một ngôn ngữ vẽ biểu đồ dựa trên văn bản, cho phép người dùng tạo biểu đồ bằng văn bản thuần túy. Mặc dù không được hỗ trợ sẵn có trong tất cả các công cụ vẽ biểu đồ, Visual Paradigm tích hợp PlantUML thông qua động cơ tạo biểu đồ được hỗ trợ bởi AI, cho phép người dùng tạo các biểu đồ phức tạp — bao gồm cả biểu đồ PERT — chỉ với vài dòng mã.

✅ Ưu điểm chính: Bạn có thể tạo biểu đồ PERT hoạt động đầy đủ từ một khối mã đơn giản — không cần vẽ thủ công.


📝 Mã PlantUML cho biểu đồ PERT dự án phát triển CNTT

@startuml
!include https://static.visual-paradigm.com/plantuml-stdlib/pert-chart.puml
title Ví dụ về dự án phát triển CNTT
$tasksInLane('Yêu cầu', '[{"name":"Xác định phạm vi","alias":"task01","id":"001","startDate":"1 Tháng 1 năm 2024","finishDate":"10 Tháng 1 năm 2024","durationInDays":"10","responsible":"Alice"},{"name":"Phỏng vấn bên liên quan","alias":"task02","id":"002","startDate":"10 Tháng 1 năm 2024","finishDate":"20 Tháng 1 năm 2024","durationInDays":"10","responsible":"Bob"}]')
$tasksInLane('Thiết kế hệ thống', '[{"name":"Thiết kế kiến trúc","alias":"task03","id":"003","startDate":"20 Tháng 1 năm 2024","finishDate":"30 Tháng 1 năm 2024","durationInDays":"10","responsible":"Charlie"},{"name":"Thiết kế cơ sở dữ liệu","alias":"task04","id":"004","startDate":"30 Tháng 1 năm 2024","finishDate":"5 Tháng 2 năm 2024","durationInDays":"15","responsible":"Diana"}]')
$tasksInLane('Phát triển', '[{"name":"Triển khai giao diện người dùng","alias":"task05","id":"005","startDate":"5 Tháng 2 năm 2024","finishDate":"20 Tháng 2 năm 2024","durationInDays":"15","responsible":"Eve"},{"name":"Triển khai phía máy chủ","alias":"task06","id":"006","startDate":"20 Tháng 2 năm 2024","finishDate":"10 Tháng 3 năm 2024","durationInDays":"20","responsible":"Frank"},{"name":"Tích hợp API","alias":"task07","id":"007","startDate":"10 Tháng 3 năm 2024","finishDate":"20 Tháng 3 năm 2024","durationInDays":"10","responsible":"Grace"}]')
$tasksInLane('Kiểm thử', '[{"name":"Kiểm thử đơn vị","alias":"task08","id":"008","startDate":"20 Tháng 3 năm 2024","finishDate":"30 Tháng 3 năm 2024","durationInDays":"10","responsible":"Henry"},{"name":"Kiểm thử hệ thống","alias":"task09","id":"009","startDate":"30 Tháng 3 năm 2024","finishDate":"10 Tháng 4 năm 2024","durationInDays":"10","responsible":"Ivy"},{"name":"Kiểm thử chấp nhận của người dùng","alias":"task10","id":"010","startDate":"10 Tháng 4 năm 2024","finishDate":"20 Tháng 4 năm 2024","durationInDays":"10","responsible":"Jack"}]')
$tasksInLane('Triển khai', '[{"name":"Thiết lập môi trường thử nghiệm","alias":"task11","id":"011","startDate":"20 Tháng 4 năm 2024","finishDate":"30 Tháng 4 năm 2024","durationInDays":"10","responsible":"Kate"},{"name":"Triển khai lên môi trường sản xuất","alias":"task12","id":"012","startDate":"30 Tháng 4 năm 2024","finishDate":"5 Tháng 5 năm 2024","durationInDays":"5","responsible":"Leo"}]')
$dependency(task01, task02)
$dependency(task02, task03)
$dependency(task03, task04)
$dependency(task04, task05)
$dependency(task05, task06)
$dependency(task06, task07)
$dependency(task07, task08)
$dependency(task08, task09)
$dependency(task09, task10)
$dependency(task10, task11)
$dependency(task11, task12)
$finalize()
@enduml

Mã này hoạt động như thế nào?

Hãy cùng phân tích cú pháp:

1. !include https://static.visual-paradigm.com/plantuml-stdlib/pert-chart.puml

  • Điều này tải vào mộtthư viện biểu đồ PERT tùy chỉnhtừ Visual Paradigm (Lưu ý: nó không hoạt động trong trình chỉnh sửa PlantUML công cộng bên ngoài)

  • Nó cho phép sử dụng các hàm đặc biệt như$tasksInLane()$dependency().

2. title Ví dụ về dự án phát triển CNTT

  • Đặt tiêu đề cho sơ đồ.

3. $tasksInLane(...)

  • Nhóm các nhiệm vụ theo giai đoạn (ví dụ: Yêu cầu, Phát triển).

  • Mỗi nhiệm vụ bao gồm:

    • name: Nhãn nhiệm vụ

    • alias: Mã định danh duy nhất (được sử dụng trong các phụ thuộc)

    • startDatefinishDate: Khung thời gian

    • thời lượngInDays: Thời lượng

    • người chịu trách nhiệm: Người được giao nhiệm vụ

4. $dependency(...)

  • Xác định các phụ thuộc giữa các nhiệm vụ (ví dụ: task02 phải hoàn thành trước khi task03 bắt đầu).

5. $finalize()

  • Hoàn tất sơ đồ và đảm bảo bố cục chính xác.

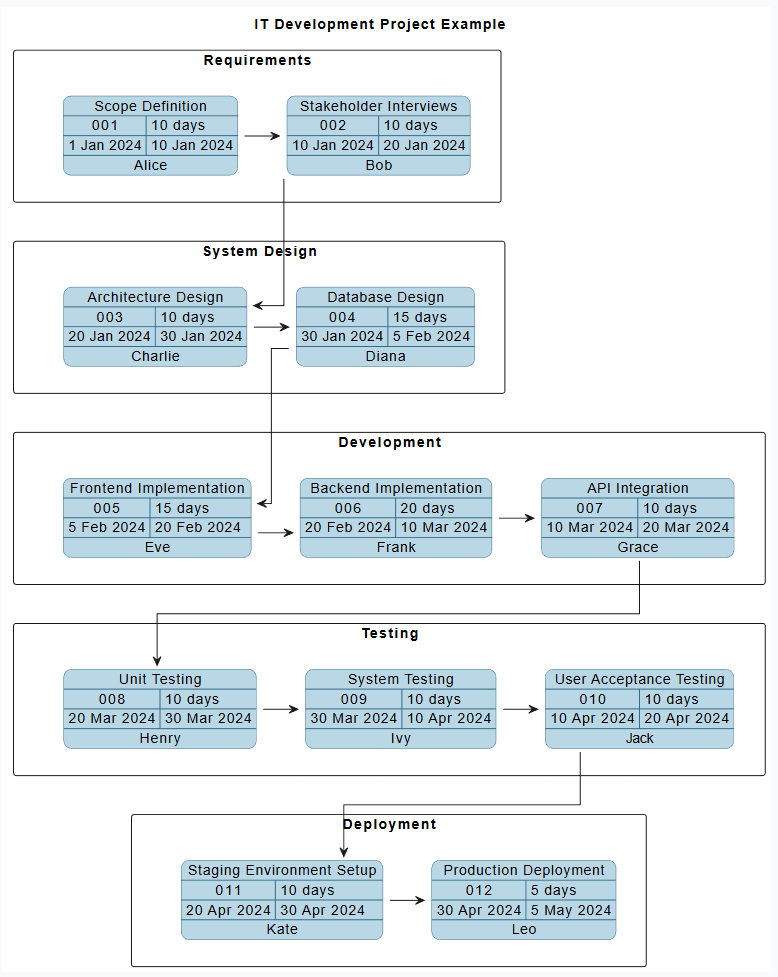

Kết quả trực quan: Những gì sơ đồ hiển thị

Khi được hiển thị, biểu đồ PERT sẽ hiển thị:

✅ Mộtdải thời gian ngangvới các giai đoạn được đánh nhãn
✅ Mỗi nhiệm vụ dưới dạng hộp với ngày bắt đầu/kết thúc
✅ Các mũi tên thể hiệndòng phụ thuộc
✅ Đườngđường đi quan trọngđược làm nổi bật màu đỏ (hoặc dễ nhận biết)

Trong ví dụ của chúng tôi:

  • Đường đi quan trọng:
    Phạm vi → Phỏng vấn → Thiết kế → Cơ sở dữ liệu → Giao diện người dùng → Backend → API → Đơn vị → Hệ thống → Kiểm thử người dùng cuối → Môi trường thử nghiệm → Sản xuất

  • Thời lượng tổng cộng: ~75 ngày

  • Thời lượng đường đi quan trọng: ~65 ngày (từ ngày 1 tháng 1 đến ngày 5 tháng 5)

🚨 Nhận thức chính:
Nếu bất kỳ nhiệm vụ nào trên đường đi này bị chậm trễ (ví dụ: Backend mất nhiều thời gian hơn dự kiến), toàn bộ dự án sẽ bị chậm trễ.


Lợi ích thực tế khi sử dụng biểu đồ PERT trong các dự án CNTT

Lợi ích Mô tả
Rõ ràng về các phụ thuộc Hiểu được điều gì phải xảy ra trước điều gì khác. Ngăn chặn việc “làm song song” mà không có sự phối hợp.
Tính minh bạch về đường đi quan trọng Xác định được các điểm nghẽn. Các nhà quản lý có thể tập trung nguồn lực vào các nhiệm vụ có tác động lớn.
Quản lý rủi ro Những bất định về thời gian thực hiện nhiệm vụ (ví dụ: tích hợp API) có thể được mô hình hóa và dự phòng.
Công cụ giao tiếp Các bên liên quan có thể dễ dàng hiểu được tiến độ dự án và các rủi ro.
Tích hợp AI AI của Visual Paradigm có thể tự động tạo ra biểu đồ này từ một bản tóm tắt, giúp ngay cả người dùng không chuyên cũng có thể tiếp cận.

Làm thế nào để sử dụng điều này trong dự án của bạn

Hướng dẫn từng bước:

  1. Xác định các giai đoạn dự án
    Chia dự án CNTT của bạn thành các giai đoạn hợp lý (ví dụ: Lên kế hoạch, Thiết kế, Phát triển, Kiểm thử, Triển khai).

  2. Liệt kê tất cả các nhiệm vụ
    Với mỗi giai đoạn, liệt kê các hoạt động cụ thể, đặt tên và thời gian thực hiện.

  3. Xác định các phụ thuộc
    Xác định những nhiệm vụ nào phải hoàn thành trước khi các nhiệm vụ khác bắt đầu.

  4. Viết mã PlantUML
    Sử dụng mẫu phía trên, thay thế tên nhiệm vụ và ngày tháng khi cần.

  5. Dán vào Visual Paradigm
    Trong trình chỉnh sửa biểu đồ được hỗ trợ AI, dán khối mã.

  6. Tạo và xem xét biểu đồ PERT
    Visual Paradigm hiển thị biểu đồ ngay lập tức. Nhấn mạnh đường đi quan trọng và phân tích rủi ro.

  7. Lặp lại và điều chỉnh
    Khi các mốc thời gian thay đổi, cập nhật mã nguồn và tạo lại biểu đồ.

💡 Mẹo chuyên gia: Sử dụng chú thích trong PlantUML để giải thích các quyết định, ví dụ:

' Nhiệm vụ Task06 bị trì hoãn do vấn đề API từ bên thứ ba

Hạn chế và các yếu tố cần cân nhắc

Mặc dù mạnh mẽ, biểu đồ PERT có những hạn chế:

  • ❌ Không phù hợp với lập kế hoạch dài hạn (sử dụng kết hợp với biểu đồ Gantt để có tầm nhìn toàn diện)

  • ❌ Giả định tiến độ tuyến tính — các dự án thực tế thường có công việc song song

  • ❌ Thời lượng cố định — PERT giả định thời lượng đã biết, nhưng trong lĩnh vực CNTT, các ước tính thường thay đổi

  • ⚠️ Phụ thuộc quá mức vào các mối quan hệ phụ thuộc — có thể bỏ sót các nỗ lực song song hoặc công việc liên đội

👉 Thực hành tốt nhất: Kết hợp PERT với biểu đồ Gantt và sổ đăng ký rủi ro để có cái nhìn toàn diện.


Kết luận: Biểu đồ PERT là thiết yếu cho quản lý dự án CNTT thông minh

Biểu đồ PERT không chỉ là một sơ đồ — đó là một công cụ hỗ trợ ra quyết định giúp chuyển đổi các kế hoạch dự án trừu tượng thành các mốc thời gian trực quan, có thể hành động. Với sức mạnh của PlantUML và AI của Visual Paradigm, ngay cả những thành viên không chuyên về kỹ thuật cũng có thể tạo ra và hiểu các biểu đồ này một cách nhanh chóng.

Bằng cách tận dụng ví dụ về một dự án phát triển công nghệ thông tin, chúng tôi đã chỉ ra cách thức:

  • Biểu đồ PERT mô phỏng các mối quan hệ phụ thuộc và các đường đi quan trọng

  • PlantUML cho phép tạo nhanh chóng dựa trên mã nguồn

  • Visual Paradigm AI đơn giản hóa việc tạo biểu đồ mà không cần vẽ thủ công


✅ Bài học cuối cùng

“Một biểu đồ PERT được xây dựng tốt sẽ biến một tiến độ mơ hồ thành một bản đồ hành trình rõ ràng — không chỉ cho thấy các sự kiện xảy ra khi nào, mà còn cho thấy chúng phải xảy ra khi nào phảixảy ra.”

Sử dụng hướng dẫn này để xây dựng biểu đồ PERT riêng của bạn cho bất kỳ dự án công nghệ thông tin nào — từ phát triển ứng dụng đến chuyển đổi đám mây — và trao quyền cho đội nhóm của bạn với sự rõ ràng, minh bạch và kiểm soát.


📚 Muốn tự mình thử?

  1. Mở Visual Paradigm

  2. Đi tới Cuộc trò chuyện mới > Biểu đồ PERT cho dự án công nghệ thông tin

  3. Dán mã phía trên hoặc chỉnh sửa nó cho dự án của bạn

  4. Nhấp vào Tạo biểu đồ

  5. Phân tích đường đi quan trọng và điều chỉnh tiến độ khi cần thiết

🎯 Bây giờ bạn đã có một cách thông minh, tự động và mở rộng đượcđể biểu diễn tiến độ dự án công nghệ thông tin của bạn — được hỗ trợ bởi AI và PlantUML.
