Introducción
El Técnica de Evaluación y Revisión de Programas (PERT) es una herramienta de gestión de proyectos originalmente desarrollada para proyectos complejos e inciertos, como el desarrollo de software e ingeniería. Aunque a menudo se asocia con proyectos de alto riesgo y críticos en el tiempo, PERT es igualmente valiosa en planificación del mundo real centrada en las personas — como organizar una boda.
Este estudio de caso explora cómo un diagrama PERT puede aplicarse de manera efectiva para planificar una boda durante un período de tres meses (enero a marzo de 2025), destacando su utilidad para gestionar dependencias, estimar duraciones, identificar la ruta crítica y garantizar la entrega oportuna.
Visión general del proyecto: Una boda en marzo/abril de 2025
Objetivo:
Planificar y ejecutar con éxito una boda para el 30 de marzo de 2025, con hitos clave alcanzados en una secuencia lógica y oportuna.
Cronograma:
-
Ventana de planificación: 10 de enero – 30 de marzo de 2025 (~80 días)
-
Fecha de la boda: Programada para fines de marzo / principios de abril de 2025
Fases principales:
| Fase | Actividades clave |
|---|---|
| Preplanificación | Fijar la fecha, crear la lista de invitados |
| Lugar y catering | Reservar el lugar, seleccionar el catering |
| Invitaciones y decoración | Diseñar invitaciones, organizar flores y decoración |
| Preparaciones finales | Finalizar el número de invitados, coordinar logística |

-

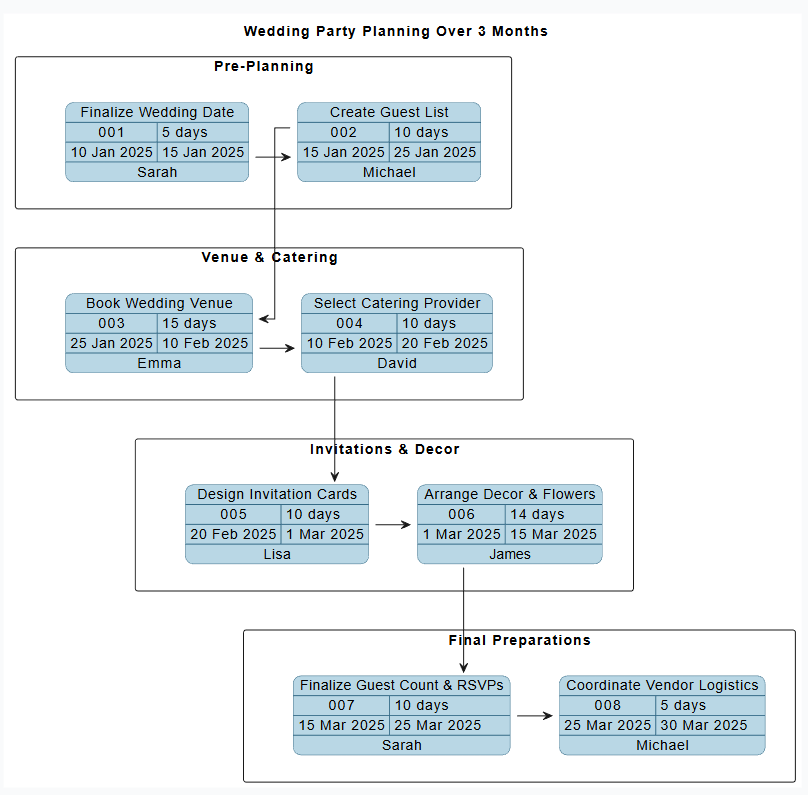

el diagrama PERT generado por el chatbot de inteligencia artificial de Visual Paradigm
Tareas clave y asignaciones
Las siguientes ocho tareas han sido identificadas y secuenciadas lógicamente según dependencia y flujo de trabajo:
| ID de tarea | Descripción de la tarea | Duración | Persona responsable | Fecha de inicio | Fecha de finalización |
|---|---|---|---|---|---|
| 001 | Finalizar la fecha de la boda | 5 días | Sarah | 10 ene | 15 ene 2025 |
| 002 | Crear lista de invitados | 10 días | Michael | 15 ene | 25 ene 2025 |
| 003 | Reservar el lugar de la boda | 15 días | Emma | 25 ene | 10 feb 2025 |
| 004 | Seleccionar el proveedor de catering | 10 días | David | 10 Feb | 20 Feb 2025 |
| 005 | Diseñar tarjetas de invitación | 10 días | Lisa | 20 Feb | 1 Mar 2025 |
| 006 | Organizar decoración y flores | 14 días | James | 1 Mar | 15 Mar 2025 |
| 007 | Finalizar el número de invitados y confirmaciones | 10 días | Sarah | 15 Mar | 25 Mar 2025 |
| 008 | Coordinar logística de proveedores | 5 días | Michael | 25 Mar | 30 Mar 2025 |
Estructura de dependencias y flujo lógico
Todas las tareas siguen una cadena lineal y secuencial de dependencias:
001 → 002 → 003 → 004 → 005 → 006 → 007 → 008
Esto crea una ruta crítica clara, lo que significa que cualquier retraso en una tarea anterior afectará directamente la fecha final de la boda.
¿Por qué esto importa:
-
Las tareas tempranas (como la finalización de la fecha) son altamente influyentes.
-
Los retrasos en medio (por ejemplo, la reserva del lugar) pueden propagar a todo el calendario.
-
La fecha final es no flexible — está determinada por la última actividad en la ruta crítica.
Elementos del diagrama PERT en la práctica
| Elemento | Descripción | Aplicación en este caso |
|---|---|---|
| Nodos (tareas/marcos) | Representan actividades o eventos individuales. Incluye: ID, nombre, duración, persona responsable, fechas | Cada tarea es un nodo con metadatos ricos para mayor claridad |
| Flechas | Muestran dependencias (predecesor → sucesor) | Las flechas enlazan tareas en orden cronológico |
| Estimación de tres puntos | Optimista (O), Más probable (M), Pesimista (P) → Esperado = (O + 4M + P)/6 | Se utiliza solo cuando la incertidumbre es alta; aquí, las duraciones deterministas son suficientes debido a la planificación de bodas predecible |
| Ruta crítica | Camino más largo en la red → determina la duración mínima del proyecto | Camino: 001 → 002 → 003 → 004 → 005 → 006 → 007 → 008 (total = 79 días) |
| Flotante/Espera | Tiempo que una tarea no crítica puede retrasarse sin retrasar el proyecto | Mínimo — todas las tareas se encuentran en la ruta crítica |
| Diagrama de red | Se centra en el flujo lógico, no en las barras del calendario | Visualiza mejor el flujo de trabajo que un diagrama de Gantt |
⚠️ Nota: En este escenario de boda simplificado, haysin tareas paralelas, lo que hace que el diagrama PERT se asemeje a un diagrama de flujo lineal. Sin embargo, las bodas reales pueden incluir actividades superpuestas (por ejemplo, investigar lugares y catering al mismo tiempo), lo que añadiría complejidad y rutas paralelas.
Proceso paso a paso para construir el diagrama PERT
| Paso | Acción | Resultado |
|---|---|---|
| 1 | Definir el alcance y el objetivo del proyecto | “Boda lista para el 30 de marzo de 2025” |
| 2 | Identificar todas las tareas y hitos | 8 tareas principales desglosadas desde la planificación previa hasta la logística final |
| 3 | Determinar dependencias | Cada tarea depende de la anterior (FS: Finalización a inicio) |
| 4 | Asignar responsabilidades | Sarah, Michael, Emma, David, Lisa y James asignados claramente |
| 5 | Estimar duraciones | Valores deterministas (duraciones únicas) utilizados debido a baja incertidumbre |
| 6 | Dibujar el diagrama de red | Las tareas se colocan de izquierda a derecha en orden cronológico; las flechas indican la secuencia |
| 7 | Calcular los pasos adelante y atrás (ruta crítica) | Confirma que la secuencia completa (79 días) es el tiempo mínimo requerido |
| 8 | Revisar y validar | Finalizado con ambos socios y planificadores para asegurar realismo |
Análisis de la ruta crítica
Ruta crítica:
001 → 002 → 003 → 004 → 005 → 006 → 007 → 008
Duración total:
-
5 + 10 + 15 + 10 + 10 + 14 + 10 + 5 = 79 días
✅ Conclusión: La bodapuede completarse el 30 de marzo de 2025, asumiendo que todas las tareas comienzan a tiempo y no hay retrasos.
📌 Nota: La tarea individual más larga esreserva del lugar (15 días)— un cuello de botella clave. Esto destaca la importancia de asegurar el lugar desde un principio.
Principales conclusiones y lecciones aprendidas
| Conclusión | Explicación |
|---|---|
| Las tareas iniciales son críticas | Finalizar la fecha (001) y la lista de invitados (002) debe hacerse temprano para evitar retrasos acumulativos. |
| Existen cuellos de botella | La reserva del lugar (003) y la decoración/flores (006) son las tareas más largas — requieren tiempo de margen o existe riesgo de retraso. |
| La responsabilidad es clara | Cada tarea tiene un responsable designado, lo que reduce la ambigüedad y mejora el seguimiento. |
| La ruta crítica es visual | El gráfico facilita ver qué actividades no pueden retrasarse — ayuda a evitar el crecimiento del alcance. |
| Los retrasos se propagan | Un retraso de 3 días en la lista de invitados (002) empuja el resto de la cronología hacia adelante 3 días. |
| Escalabilidad | La misma lógica de PERT se aplica a lanzamientos de software, reformas de viviendas o lanzamientos de productos. |
Consejos para usar eficazmente PERT en proyectos del mundo real
| Consejo | Por qué funciona |
|---|---|
| ✅ Comienza sencillo | Utiliza duraciones deterministas para tareas predecibles como la planificación de bodas — evita complicar demasiado con estimaciones de tres puntos |
| ✅ Agrupa tareas por fase | Organízalas en Preplanificación, Lugar y Catering, Invitaciones y Decoración, Preparación Final para facilitar la lectura |
| ✅ Etiqueta los nodos con riqueza de información | Incluye ID, nombre, duración, responsable, fechas — hace que el gráfico sea autoexplicativo |
| ✅ Resalta la ruta crítica | Utiliza negritas o colores rojos para llamar la atención sobre la ruta más larga |
| ✅ Asigna responsables (RACI o roles nombrados) | Evita la confusión sobre quién hace qué y promueve la responsabilidad |
| ✅ Revisa mensualmente | El crecimiento del alcance es común en bodas (por ejemplo, nuevos invitados, proveedores alternativos) — actualiza el gráfico regularmente |
| ✅ Añade márgenes para tareas de alto riesgo | Para la reserva de lugar en temporada alta, considera añadir 2 días adicionales en la estimación pesimista |
| ✅ Combínalo con gráficos de Gantt | Utilice PERT para lógica y dependencias; utilice Gantt para la visibilidad del cronograma |
Representación visual (diagrama conceptual de PERT)
[001] Finalizar fecha (5d) → [002] Lista de invitados (10d) → [003] Reservar lugar (15d)
→ [004] Seleccionar catering (10d) → [005] Diseñar invitaciones (10d)
→ [006] Decoración y flores (14d) → [007] Conteo final (10d)
→ [008] Logística de proveedores (5d)
Ruta crítica: Todas las tareas → Duración total = 79 días
Inicio: 10 de enero de 2025
Final: 30 de marzo de 2025
Conclusión: El poder de PERT en la planificación cotidiana
Aunque PERT se enseña con frecuencia en contextos técnicos o de ingeniería, este estudio de caso demuestra suvalor práctico y accesibleen la gestión de proyectos personal y de la vida real — específicamenteplanificación de bodas.
Al aplicar los principios de PERT, la pareja obtiene:
-
Claridad sobre las secuencias de tareas
-
Visibilidad sobre cuellos de botella y riesgos
-
Confianza para cumplir fechas clave
-
Una forma estructurada para rastrear el progreso y adaptarse
💡 Conclusión:
“Un diagrama PERT bien estructurado convierte una planificación caótica en pasos manejables y accionables — ya sea que estés organizando una boda, lanzando un producto o construyendo una casa.”
Este marco esno limitado a bodas. Se adapta sin problemas a:
-
Lanzamientos de productos de software
-
Reformas de viviendas
-
Gestión de eventos
-
Redacción de tesis académicas
-
Empresas emergentes y planificación empresarial
Apéndice: Fórmula PERT (para referencia)
Para tareas inciertas con alta variabilidad:
Duración esperada = (Optimista + 4 × Más probable + Pesimista) / 6
E = (O + 4M + P) / 6
Ejemplo:
-
O = 3 días, M = 5 días, P = 7 días
→ E = (3 + 4×5 + 7) / 6 = (3 + 20 + 7)/6 = 30/6 = 5 días
(Utilizado en escenarios de alta incertidumbre como la construcción o I+D. En la planificación de bodas, basta con estimaciones individuales.)
Reflexiones finales
La planificación de bodas, con sus altas implicaciones emocionales y plazos ajustados, es un ejemplo perfecto de cómo herramientas estructuradas de gestión de proyectos pueden aportar orden, reducir el estrés y aumentar la probabilidad de éxito.
El diagrama PERT es más que un diagrama — es un marco de toma de decisiones que transforma ideas vagas en planes accionables. Al visualizar dependencias, estimar de forma realista y centrarse en la ruta crítica, las parejas pueden planificar con confianza y asegurarse de que su día especial tenga lugar — no solo a tiempo, sino con cuidado e intención.
📘 Para lectura adicional o aplicación:
- Funcionalidad de chatbot de IA – Asistencia inteligente para usuarios de Visual Paradigm: Este recurso presenta la funcionalidad de chatbot impulsado por IA diseñado para brindar a los usuarios orientación instantánea, automatización de tareas y productividad mejorada.
- Herramienta de diagrama PERT – Visual Paradigm Online: Una visión general de una herramienta poderosa que ayuda a los gerentes de proyectos visualizar dependencias de tareas, estimar plazos y gestionar horarios de proyectos de manera efectiva en un entorno en la nube.
- Chatbot de IA para diagramación: cómo funciona con Visual Paradigm: Este artículo explica cómo el chatbot actúa como unasistente de modelado impulsado por IAque convierte directamente el lenguaje natural en diagramas sin requerir conocimiento de sintaxis específica.
- Tutorial completo de gráfico PERT – Visual Paradigm: Un tutorial paso a paso diseñado para guiar a los usuarios a través del proceso de creación y uso de gráficos PERT paraplanificar y gestionar proyectos complejos.
- Chatbot de IA de Visual Paradigm: Convierta sus ideas en diagramas instantáneamente: Esta guía destaca la capacidad del asistente avanzado devisualizar conceptos mediante prompts conversacionales, permitiendo que los diagramas evolucionen desde texto sin procesar hasta diseños completos de sistemas.
- Gráfico PERT para gestión de proyectos – Cybermedian: Este recurso proporciona ideas prácticas yejemplos en línea del mundo realpara utilizar gráficos PERT para programar tareas y planificar flujos de trabajo de proyectos.
- Chatbot de IA de Visual Paradigm: El primer asistente de IA diseñado específicamente para modelado visual: Un artículo que celebra el lanzamiento de unasistente revolucionarioespecíficamente diseñado para manejar tareas de modelado visual mediante interacciones inteligentes con lenguaje natural.
- Integración de gráficos PERT con roles RACI en la gestión de tareas: Una guía práctica sobre cómo combinargráficos PERT con roles RACIpara mejorar la precisión en la planificación, la estimación de cronogramas y la responsabilidad del equipo.
- Estudio de caso: Mejora de la eficiencia en el modelado de sistemas con el chatbot impulsado por IA de Visual Paradigm: Este estudio de caso detallado demuestra cómo el chatbotmejora la productividad y precisión en el modeladoal permitir la creación de diagramas mediante conversaciones.
- Características mejoradas del gráfico PERT – Visual Paradigm: Explore las capacidades avanzadas dentro de la herramienta, incluyendoprogramación dinámica, análisis de la ruta crítica y integración sin problemascon plazos de proyecto más amplios.
