Read this post in: de_DEen_USes_ESfr_FRhi_INid_IDjapl_PLpt_PTru_RUvizh_TW

IT项目管理中PERT图的全面指南:如何使用PlantUML构建一个

AI ChatbotAI2 days ago

引言:为什么PERT图在IT项目中至关重要

在信息技术(IT)项目管理领域,时间线至关重要。某一阶段的延迟可能会在整个项目生命周期中产生连锁反应,影响交付日期、预算和利益相关者的信任。为了有效管理这些复杂性,项目经理依赖于能够清晰展示依赖关系、持续时间和关键路径的工具。

其中一种强大的工具是项目评估与审查技术(PERT)图——一种用于确定项目所需时间并识别对项目成功最关键的活动的项目调度方法。

本文介绍了PERT图的关键概念,以一个真实的IT开发项目为例,并详细讲解如何使用PlantUML生成PERT图,一种轻量级的基于文本的绘图语言——所有内容均在Visual Paradigm的AI驱动绘图功能.


什么是PERT图?

一种PERT图是一种项目管理工具,用于以图形方式展示项目任务的顺序、持续时间以及它们之间的依赖关系。与关注时间和里程碑的甘特图不同,PERT图强调逻辑流程工作流程,突出显示:

  • 任务(活动)

  • 任务持续时间

  • 依赖关系(哪些任务必须在其他任务开始前完成)

  • 关键路径(决定项目最短完成时间的最长依赖任务序列)(决定项目最短完成时间的最长依赖任务序列)

PERT图在复杂且不确定的环境中尤其有用,例如软件开发,其中任务持续时间可能因意外问题而变化。

🔍 关键概念:

关键路径是指没有浮动时间(松弛时间)的任务链。关键路径上的任何任务延迟都会导致整个项目延期。


示例:IT开发项目——逐步分解

让我们来逐步分析一个实际的IT项目:开发一个基于云的学生门户.

📋 项目阶段

阶段 任务
1. 需求 范围定义,利益相关者访谈
2. 系统设计 架构设计,数据库设计
3. 开发 前端,后端,API集成
4. 测试 单元测试,系统测试,用户验收测试
5. 部署 预发布环境搭建,生产环境部署

我们现在将构建一个PERT图,展示该项目的时间线、依赖关系和关键路径。


如何使用PlantUML(通过Visual Paradigm AI)创建PERT图

PlantUML是一种基于文本的绘图语言,允许用户使用纯文本生成图表。尽管并非所有绘图工具都原生支持,Visual Paradigm通过其人工智能驱动的图表生成引擎集成了PlantUML,使用户只需几行代码即可创建复杂的图表——包括PERT图。

✅ 主要优势:你可以从一个简单的代码块生成一个功能完整的PERT图——无需手动绘制。


📝 IT开发项目PERT图的PlantUML代码

@startuml
!include https://static.visual-paradigm.com/plantuml-stdlib/pert-chart.puml
title IT开发项目示例
$tasksInLane('需求', '[{"name":"范围定义","alias":"task01","id":"001","startDate":"2024年1月1日","finishDate":"2024年1月10日","durationInDays":"10","responsible":"Alice"},{"name":"利益相关者访谈","alias":"task02","id":"002","startDate":"2024年1月10日","finishDate":"2024年1月20日","durationInDays":"10","responsible":"Bob"}]')
$tasksInLane('系统设计', '[{"name":"架构设计","alias":"task03","id":"003","startDate":"2024年1月20日","finishDate":"2024年1月30日","durationInDays":"10","responsible":"Charlie"},{"name":"数据库设计","alias":"task04","id":"004","startDate":"2024年1月30日","finishDate":"2024年2月5日","durationInDays":"15","responsible":"Diana"}]')
$tasksInLane('开发', '[{"name":"前端实现","alias":"task05","id":"005","startDate":"2024年2月5日","finishDate":"2024年2月20日","durationInDays":"15","responsible":"Eve"},{"name":"后端实现","alias":"task06","id":"006","startDate":"2024年2月20日","finishDate":"2024年3月10日","durationInDays":"20","responsible":"Frank"},{"name":"API集成","alias":"task07","id":"007","startDate":"2024年3月10日","finishDate":"2024年3月20日","durationInDays":"10","responsible":"Grace"}]')
$tasksInLane('测试', '[{"name":"单元测试","alias":"task08","id":"008","startDate":"2024年3月20日","finishDate":"2024年3月30日","durationInDays":"10","responsible":"Henry"},{"name":"系统测试","alias":"task09","id":"009","startDate":"2024年3月30日","finishDate":"2024年4月10日","durationInDays":"10","responsible":"Ivy"},{"name":"用户验收测试","alias":"task10","id":"010","startDate":"2024年4月10日","finishDate":"2024年4月20日","durationInDays":"10","responsible":"Jack"}]')
$tasksInLane('部署', '[{"name":"预发布环境搭建","alias":"task11","id":"011","startDate":"2024年4月20日","finishDate":"2024年4月30日","durationInDays":"10","responsible":"Kate"},{"name":"生产环境部署","alias":"task12","id":"012","startDate":"2024年4月30日","finishDate":"2024年5月5日","durationInDays":"5","responsible":"Leo"}]')
$dependency(task01, task02)
$dependency(task02, task03)
$dependency(task03, task04)
$dependency(task04, task05)
$dependency(task05, task06)
$dependency(task06, task07)
$dependency(task07, task08)
$dependency(task08, task09)
$dependency(task09, task10)
$dependency(task10, task11)
$dependency(task11, task12)
$finalize()
@enduml

这段代码是如何工作的?

让我们来分解一下语法:

1. !include https://static.visual-paradigm.com/plantuml-stdlib/pert-chart.puml

  • 这会加载一个自定义PERT图库来自Visual Paradigm(注意:在外部公共PlantUML编辑器中无法使用)

  • 它允许使用特殊函数,例如$tasksInLane()$dependency().

2. title IT开发项目示例

  • 设置图表标题。

3. $tasksInLane(...)

  • 按阶段分组任务(例如,需求、开发)。

  • 每个任务包含:

    • name:任务标签

    • alias:唯一标识符(用于依赖关系)

    • startDatefinishDate:时间范围

    • 持续天数:持续时间

    • 负责人:分配给

4. $dependency(...)

  • 定义任务依赖关系(例如,task02 必须在 task03 开始前完成)。

5. $finalize()

  • 完成图表并确保布局正确。

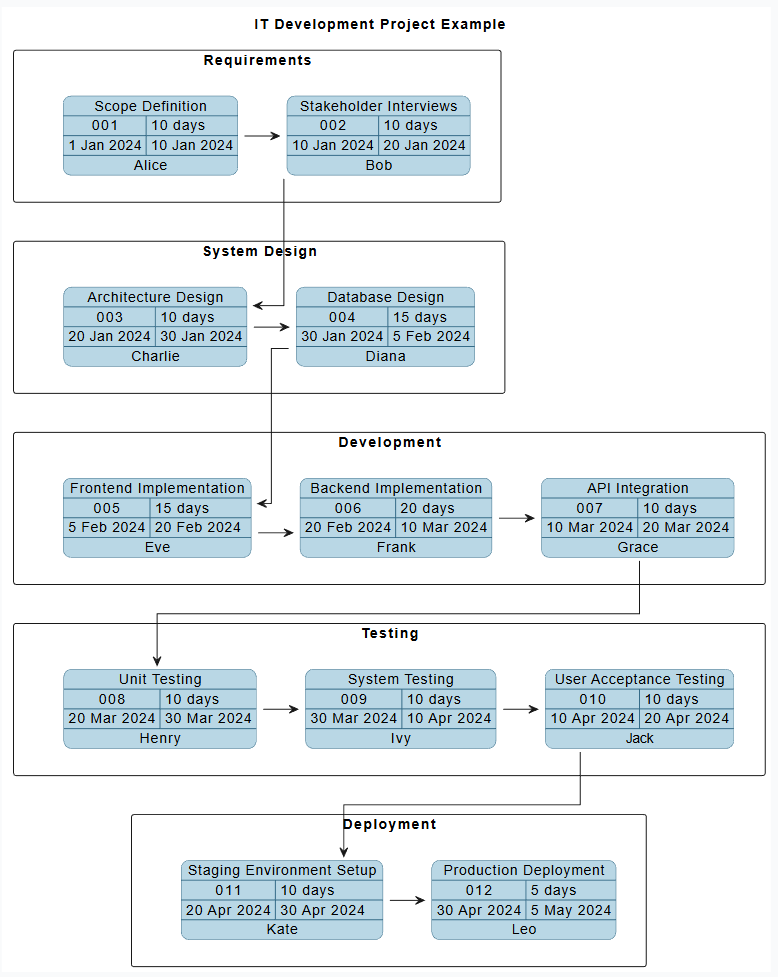

视觉输出:图表所显示的内容

渲染后,PERT 图显示:

✅ 一个水平时间轴带有标注阶段
✅ 每个任务以一个包含开始/结束日期的方框表示
✅ 箭头显示依赖关系流向
关键路径以红色突出显示(或清晰可辨)

在我们的示例中:

  • 关键路径:
    范围 → 面试 → 设计 → 数据库 → 前端 → 后端 → API → 单元测试 → 系统测试 → UAT → 预发布 → 生产

  • 总持续时间:约 75 天

  • 关键路径持续时间:约 65 天(从 1 月 1 日至 5 月 5 日)

🚨 关键洞察:
如果此路径上的任何任务延迟(例如,后端耗时超出预期),整个项目都将延迟。


在IT项目中使用PERT图的实际好处

好处 描述
清晰的依赖关系 明确了解哪些事情必须在其他事情之前完成。防止在缺乏协调的情况下“并行工作”。
关键路径可见性 识别瓶颈。管理者可以将资源集中在高影响力的任务上。
风险管理 任务持续时间的不确定性(例如,API集成)可以建模并预留缓冲时间。
沟通工具 利益相关者可以轻松理解项目时间表和风险。
AI集成 Visual Paradigm的AI可以从简要说明中自动生成此图,即使非技术人员也能轻松使用。

如何在您的项目中使用此工具

分步指南:

  1. 定义项目阶段
    将您的IT项目划分为逻辑阶段(例如:规划、设计、开发、测试、部署)。

  2. 列出所有任务
    针对每个阶段,列出具体活动,分配名称和持续时间。

  3. 识别依赖关系
    确定哪些任务必须在其他任务开始前完成。

  4. 编写PlantUML代码
    使用上方模板,根据需要替换任务名称和日期。

  5. 粘贴到Visual Paradigm
    在AI驱动的图表编辑器中,粘贴代码块。

  6. 生成并审查PERT图
    Visual Paradigm会立即渲染图表。突出显示关键路径并分析风险。

  7. 迭代并调整
    随着时间线的变化,更新代码并重新生成图表。

💡 专业提示:在 PlantUML 中使用注释来解释决策,例如

' 任务06 因第三方 API 问题而延迟

局限性和注意事项

尽管功能强大,PERT 图仍存在局限性:

  • ❌ 不适合长期规划 (与甘特图结合使用以获得完整可视化)

  • ❌ 假设线性进展 — 现实项目中存在并行工作

  • ❌ 固定持续时间 — PERT 假设持续时间已知,但在 IT 领域,估算往往存在差异

  • ⚠️ 过度依赖依赖关系 — 可能忽略并行工作或跨团队协作

👉 最佳实践:将 PERT 与 甘特图和 风险登记册 以获得全面的视图。


结论:PERT 图对于智能 IT 项目管理至关重要

PERT 图不仅仅是图表——它是一种 决策支持工具,将抽象的项目计划转化为可操作的、可视化的进度时间线。借助 PlantUML 和 Visual Paradigm 的 AI即使非技术团队成员也能快速生成并理解这些图表。

通过利用一个IT开发项目的案例,我们展示了如何:

  • PERT图表模拟依赖关系和关键路径

  • PlantUML支持基于代码的快速创建

  • Visual Paradigm AI简化了无需手动绘制的图表生成


✅ 最终总结

“一个精心构建的PERT图表能将一个模糊的时间表转变为清晰的路线图——不仅展示事情何时发生,还展示它们何时必须发生。”必须发生。”

使用本指南为任何IT项目(从应用开发到云迁移)构建自己的PERT图表,从而让团队获得清晰性、透明度和控制力。


📚 想自己尝试一下吗?

  1. 打开Visual Paradigm

  2. 前往新建聊天 > IT项目PERT图表

  3. 粘贴上方代码或根据您的项目进行修改

  4. 点击生成图表

  5. 分析关键路径,并根据需要调整时间表

🎯 您现在拥有一种智能、自动化且可扩展表示IT项目时间线的方式——由AI和PlantUML驱动。
