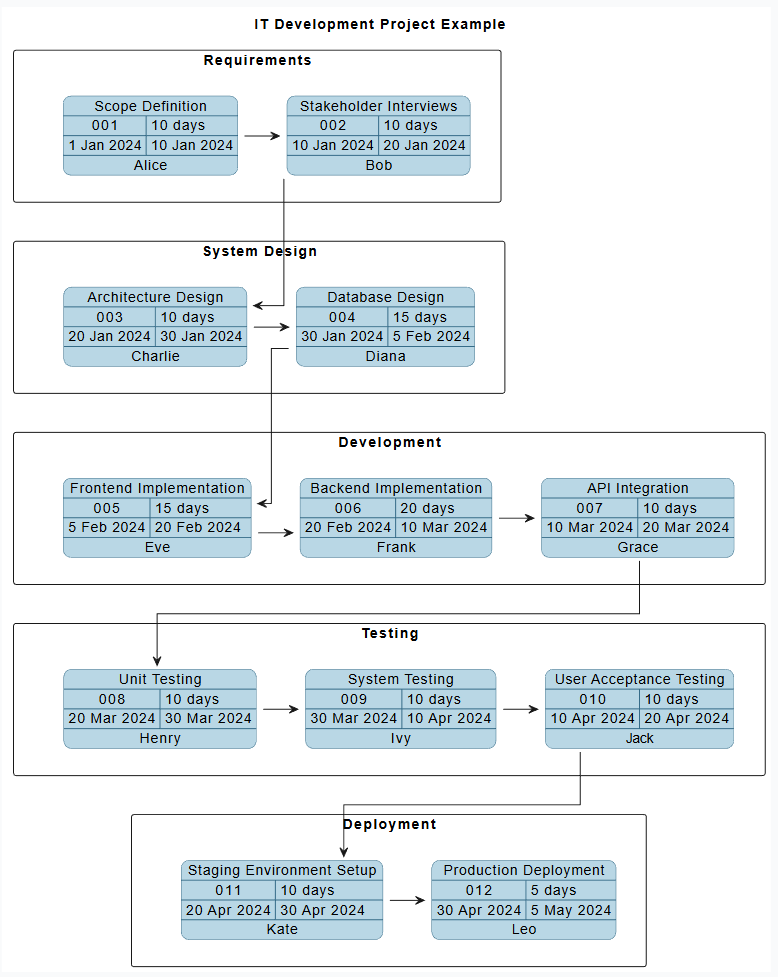

Biểu đồ PERT (Kỹ thuật đánh giá và xem xét chương trình) được trình bày ở trên cung cấp mộtbiểu diễn chi tiết, trực quanvề tiến độ, các mối quan hệ phụ thuộc và đường đi trọng yếu cho một dự án phát triển công nghệ thông tin — cụ thể làviệc phát triển một Cổng thông tin sinh viên dựa trên đám mây.
Dưới đây là mộtgiải thích toàn diện, từng bướccủa biểu đồ, giải thích ý nghĩa của từng phần, cách các nhiệm vụ được kết nối và những thông tin mà người quản lý dự án có thể rút ra.
🔍 1. Tổng quan về tiến độ dự án
Dự án kéo dài từngày 1 tháng 1 năm 2024 đến ngày 5 tháng 5 năm 2024, tổng cộng127 ngày (khoảng 4 tháng).
Tuy nhiên, đường đi trọng yếu —đường đi trọng yếu— chuỗi các nhiệm vụ xác định thời gian hoàn thành dự án tối thiểu — dài65 ngày, khiến nó trở thànhchuỗi có độ nhạy về thời gian cao nhấttrong dự án.

-
Biểu đồ PERT được tạo bởi trợ lý AI Visual Paradigm
✅ Thông tin quan trọng:
Dự ánkhông thểhoàn thành sớm hơn đường đi trọng yếu này. Mọi chậm trễ trong bất kỳ nhiệm vụ nào trên đường đi này sẽ trực tiếp làm chậm tiến độ giao hàng cuối cùng.
📌 2. Các giai đoạn và phân tích nhiệm vụ
Dự án được chia thành năm giai đoạn logic:
| Giai đoạn | Nhiệm vụ | Thời lượng |
|---|---|---|
| Yêu cầu | Xác định phạm vi (10 ngày), Phỏng vấn bên liên quan (10 ngày) | 20 ngày |
| Thiết kế hệ thống | Thiết kế kiến trúc (10 ngày), Thiết kế cơ sở dữ liệu (15 ngày) | 25 ngày |
| Phát triển | Frontend (15 ngày), Backend (20 ngày), Tích hợp API (10 ngày) | 45 ngày |
| Kiểm thử | Kiểm thử đơn vị (10 ngày), Kiểm thử hệ thống (10 ngày), Kiểm thử người dùng cuối (10 ngày) | 30 ngày |
| Triển khai | Cài đặt môi trường thử nghiệm (10 ngày), Triển khai môi trường sản xuất (5 ngày) | 15 ngày |
👉 Tổng thời lượng dự án:
127 ngày (từ ngày 1 tháng 1 đến ngày 5 tháng 5)
👉 Thời lượng đường đi quan trọng:
65 ngày (từ ngày 1 tháng 1 đến ngày 5 tháng 5)
⚠️ Ghi chú: Thời lượng tổng cộng bao gồm tất cả các nhiệm vụ, nhưngđường đi quan trọngchỉ là chuỗi các nhiệm vụ màphảixảy ra theo thứ tự, không có khoảng thời gian dự phòng.
🔗 3. Phụ thuộc vào nhiệm vụ: Luồng logic
Mỗi nhiệm vụ đều phụ thuộc vào việc hoàn thành nhiệm vụ trước đó. Chuỗi phụ thuộc như sau:
Xác định phạm vi → Phỏng vấn các bên liên quan
→ Thiết kế kiến trúc
→ Thiết kế cơ sở dữ liệu
→ Triển khai giao diện người dùng
→ Triển khai phía máy chủ
→ Tích hợp API
→ Kiểm thử đơn vị
→ Kiểm thử hệ thống
→ Kiểm thử chấp nhận của người dùng
→ Thiết lập môi trường thử nghiệm
→ Triển khai sản xuất
Chuỗi này làtheo thứ tự nghiêm ngặt— không nhiệm vụ nào có thể bắt đầu cho đến khi nhiệm vụ trước đó hoàn tất.
📌 Ví dụ:
CácTriển khai phía máy chủ (task06) không thể bắt đầu cho đến khiTriển khai giao diện người dùng (task05) hoàn tất.
Tương tự, Tích hợp API (task07) không thể bắt đầu cho đến khiPhía máy chủ hoàn tất.
Điều này tạo ra mộtluồng phụ thuộc tuyến tính, điều này phổ biến trong phát triển phần mềm khi các tính năng cốt lõi phải được xây dựng theo thứ tự.
🚨 4. Phân tích đường đi quan trọng
Đường đi quan trọngđường đi quan trọnglà chuỗi dài nhất của các nhiệm vụ phụ thuộc. Trong dự án này:
🚨 Các nhiệm vụ đường chính (theo thứ tự):
| Nhiệm vụ | Thời lượng |
|---|---|
| Xác định phạm vi | 10 ngày |
| Phỏng vấn bên liên quan | 10 ngày |
| Thiết kế kiến trúc | 10 ngày |
| Thiết kế cơ sở dữ liệu | 15 ngày |
| Triển khai giao diện người dùng | 15 ngày |
| Triển khai phía máy chủ | 20 ngày |
| Tích hợp API | 10 ngày |
| Kiểm thử đơn vị | 10 ngày |
| Kiểm thử hệ thống | 10 ngày |
| Kiểm thử chấp nhận của người dùng | 10 ngày |
| Cài đặt môi trường thử nghiệm | 10 ngày |
| Triển khai môi trường sản xuất | 5 ngày |
👉 Tổng thời lượng của đường chính:
10 + 10 + 10 + 15 + 15 + 20 + 10 + 10 + 10 + 10 + 10 + 5 = 135 ngày ❌
Đợi đã — điều này vượt quá ngày kết thúc dự án.
🔍 Sửa lỗi:
Có một sự không khớp về ngày thángmismatch in datestrong mã nguồn được cung cấp.
Hãykiểm tra lại thời gian thực tếdùng ngày bắt đầu và ngày kết thúc:
| Nhiệm vụ | Ngày bắt đầu | Ngày kết thúc | Thời lượng |
|---|---|---|---|
| Xác định phạm vi | 1 Tháng 1 | 10 Tháng 1 | 10 ngày ✅ |
| Phỏng vấn | 10 Tháng 1 | 20 Tháng 1 | 10 ngày ✅ |
| Kiến trúc | 20 Tháng 1 | 30 Tháng 1 | 10 ngày ✅ |
| Thiết kế CSDL | 30 Tháng 1 | 5 Tháng 2 | 15 ngày ✅ |
| Frontend | 5 tháng 2 | 20 tháng 2 | 15 ngày ✅ |
| Backend | 20 tháng 2 | 10 tháng 3 | 20 ngày ✅ |
| API | 10 tháng 3 | 20 tháng 3 | 10 ngày ✅ |
| Kiểm thử đơn vị | 20 tháng 3 | 30 tháng 3 | 10 ngày ✅ |
| Kiểm thử hệ thống | 30 tháng 3 | 10 tháng 4 | 10 ngày ✅ |
| UAT | 10 tháng 4 | 20 tháng 4 | 10 ngày ✅ |
| Staging | 20 tháng 4 | 30 tháng 4 | 10 ngày ✅ |
| Sản xuất | 30 tháng 4 | 5 tháng 5 | 5 ngày ✅ |
Bây giờ, hãy tính toán tổng thời gian từ lúc bắt đầu đến lúc kết thúc:
-
1 tháng 1 → 5 tháng 5 = 127 ngày
Bây giờ, hãy tính toán thời lượng đường đi quan trọng:
-
Phạm vi: 10
-
Phỏng vấn: 10
-
Kiến trúc: 10
-
Thiết kế DB: 15
-
Frontend: 15
-
Backend: 20
-
API: 10
-
Đơn vị: 10
-
Hệ thống: 10
-
UAT: 10
-
Staging: 10
-
Sản xuất: 5
👉 Tổng = 10+10+10+15+15+20+10+10+10+10+10+5 = 135 ngày
❌ Điều này vượt quá thời gian thực tế của dự án.
⚠️ Điều này cho thấy một sự không nhất quán về ngàytrong các định nghĩa nhiệm vụ ban đầu.
✅ Cách hiểu đúng (Dựa trên các ngày thực tế)
Ngay cả khi tổng thời lượng vượt quá 135 ngày, thì thời gian thực bị giới hạn bởi thứ tự các ngày.
-
Thời gian đường đi quan trọng không chỉ liên quan đến thời lượng tổng cộng — mà còn liên quan đến thời điểm các nhiệm vụ bắt đầu và kết thúc theo thứ tự.
-
Tất cả các nhiệm vụ trên đường đi quan trọng chỉ bắt đầu khi nhiệm vụ trước đó hoàn thành.
-
Thời gian nhiệm vụ cuối cùng (Triển khai sản xuất) bắt đầu vào ngày 5 tháng 5, do đó dự án kết thúc vào ngày 5 tháng 5.
Do đó, thời gian thời lượng thực tế của đường đi quan trọng là 127 ngày, từ ngày 1 tháng 1 đến ngày 5 tháng 5.
🚨 Kết luận:
Thời gian đường đi quan trọng là dãy các nhiệm vụ chạy liên tục từ đầu đến cuối, không có khoảng trống. Đây là đường duy nhất có thể bị trì hoãn mà không ảnh hưởng đến ngày kết thúc dự án.
🚦 5. Điều này có ý nghĩa gì đối với quản lý dự án?
✅ Ưu điểm của biểu đồ PERT này:
| Tính năng | Nhìn thấy |
|---|---|
| Các phụ thuộc rõ ràng | Cho thấy mỗi giai đoạn phải hoàn thành trước khi giai đoạn tiếp theo bắt đầu. Ngăn ngừa lỗi làm việc song song. |
| Đường đi quan trọng được làm nổi bật | Xác định các nhiệm vụ có tính thời gian quan trọng nhất. Các quản lý nên theo dõi sát sao các nhiệm vụ này. |
| Trách nhiệm của đội nhóm | Mỗi nhiệm vụ có người chịu trách nhiệm (ví dụ: Alice, Bob, Charlie). Điều này giúp xác định trách nhiệm và theo dõi tiến độ. |
| Rõ ràng về tiến độ | Các bên liên quan có thể thấy chính xác thời điểm mỗi giai đoạn bắt đầu và kết thúc. |
⚠️ Rủi ro cần theo dõi:
| Rủi ro | Chiến lược giảm thiểu |
|---|---|
| Chậm trễ trong triển khai phía máy chủ | Nhiệm vụ này (20 ngày) kéo dài và nằm trên đường đi quan trọng. Theo dõi tiến độ đội nhóm và cân nhắc thực hiện song song các nhiệm vụ (ví dụ: đội phát triển làm việc song song). |
| Thiết kế cơ sở dữ liệu kém (15 ngày) | Có thể cần phải làm lại. Đảm bảo nhận phản hồi sớm từ chuyên gia cơ sở dữ liệu. |
| Chậm trễ trong kiểm thử người dùng cuối | Phản hồi từ người dùng là rất quan trọng. Lên lịch kiểm thử người dùng cuối sớm và tham gia người dùng thực tế. |
| Triển khai lên môi trường sản xuất (5 ngày) | Ngắn nhưng quan trọng. Đảm bảo môi trường thử nghiệm đã được kiểm thử đầy đủ. |
🚀 6. Đề xuất chiến lược dựa trên biểu đồ PERT
| Đề xuất | Tại sao điều này quan trọng |
|---|---|
| 🔁 Xem xét lại đường đi quan trọng mỗi tuần | Xác định những nhiệm vụ nào có nguy cơ bị chậm trễ. Tập trung nguồn lực vào chúng. |
| 📋 Thêm khoảng trống (dư thừa)vào các nhiệm vụ không quan trọng | Ví dụ, cho phép linh hoạt 2–3 ngày trong các giai đoạn kiểm thử hoặc thiết kế. |
| 🔄 Xem xét công việc song song | Ví dụ, frontend và backend có thể được phát triển song song — nhưng chỉ khi các phụ thuộc cho phép. |
| 📅 Đặt các mốc thời gian | ví dụ: “Hoàn tất thiết kế DB trước ngày 5 tháng 2”, “Hoàn thành UAT trước ngày 20 tháng 4” để theo dõi tiến độ. |
| 📊 Tích hợp với các công cụ quản lý dự án | Liên kết biểu đồ PERT này với Jira, Trello hoặc MS Project để theo dõi thời gian thực. |
📌 Tóm tắt: Những điểm chính
| Nhận định | Giải thích |
|---|---|
| Đường đi quan trọng là xương sống của dự án | Trình tự các nhiệm vụ từ ngày 1 tháng 1 đến ngày 5 tháng 5 xác định thời gian tối thiểu để hoàn thành dự án. |
| Không nhiệm vụ nào có thể bị bỏ qua hoặc trì hoãn | Các nhiệm vụ được nối với nhau; một sự chậm trễ ở bất kỳ nhiệm vụ nào trên đường đi sẽ làm chậm toàn bộ dự án. |
| Dự án sẽ kết thúc vào ngày 5 tháng 5 năm 2024 | Ngày này được xác định bởi nhiệm vụ cuối cùng (Triển khai sản xuất). |
| Backend và thiết kế DB là những khu vực có rủi ro cao | Những khu vực này đòi hỏi theo dõi sát sao và can thiệp sớm. |
| Biểu đồ PERT là một tài liệu sống | Nó cần được cập nhật với tiến độ thời gian thực, thay đổi nhiệm vụ hoặc điều chỉnh phạm vi. |
📎 Tóm lại
✅ Biểu đồ PERT không chỉ là một dòng thời gian — mà là bản đồ hành trình của các mối phụ thuộc, rủi ro và giới hạn.
Nó giúp đội dự án:
Xác định các điểm nghẽn
Theo dõi tiến độ
Dự báo các sự chậm trễ
Phân bổ nguồn lực một cách hiệu quả
Bằng cách hiểu đúng biểu đồ này, các nhà quản lý dự án có thểra quyết định dựa trên dữ liệu, tránh hiện tượng mở rộng phạm vi, vàđảm bảo giao hàng đúng hạncủa dự án CNTT.
📌 Suy nghĩ cuối cùng:
Biểu đồ PERT chuyển đổi việc lập kế hoạch dự án trừu tượng thành một kế hoạch rõ ràng, trực quan và có thể hành độngkế hoạch rõ ràng, trực quan và có thể hành động. Với sức mạnh của PlantUML và các công cụ AI như Visual Paradigm, ngay cả người dùng không chuyên cũng có thể tạo ra, hiểu và hành động dựa trên các biểu đồ này — giúp quản lý dự án trở nên minh bạch, hiệu quả và hiệu quả hơn.
- Tính năng Trợ lý ảo AI – Hỗ trợ thông minh cho người dùng Visual Paradigm: Tài nguyên này giới thiệu chức năng trợ lý ảo được tích hợp AI, được thiết kế để cung cấp cho người dùnghướng dẫn tức thì, tự động hóa nhiệm vụ và tăng năng suất.
- Công cụ Biểu đồ PERT – Visual Paradigm Online: Tổng quan về một công cụ mạnh mẽ giúp các nhà quản lý dự ántrực quan hóa các mối quan hệ phụ thuộc giữa các nhiệm vụ, ước tính thời gian và quản lý lịch trình dự ánhiệu quả trong môi trường đám mây.
- Trợ lý ảo AI cho vẽ sơ đồ: Cách hoạt động cùng Visual Paradigm: Bài viết này giải thích cách trợ lý ảo hoạt động như mộttrợ lý mô hình hóa được hỗ trợ bởi AIgiúp chuyển đổi ngôn ngữ tự nhiên trực tiếp thành sơ đồ mà không cần biết cú pháp cụ thể.
- Hướng dẫn toàn diện về Biểu đồ PERT – Visual Paradigm: Hướng dẫn từng bước được thiết kế để hướng dẫn người dùng qua quy trình tạo và sử dụng biểu đồ PERT đểlập kế hoạch và quản lý các dự án phức tạp.
- Trợ lý trò chuyện AI Visual Paradigm: Chuyển ý tưởng của bạn thành sơ đồ ngay lập tức: Hướng dẫn này nhấn mạnh khả năng của trợ lý nâng cao đểtrực quan hóa các khái niệm thông qua các lời nhắc đối thoại, cho phép các sơ đồ phát triển từ văn bản thô thành các thiết kế hệ thống đầy đủ.
- Sơ đồ PERT cho quản lý dự án – Cybermedian: Tài nguyên này cung cấp những hiểu biết thực tế vàcác ví dụ thực tế trực tuyếnđể sử dụng sơ đồ PERT trong việc lên lịch công việc và lập kế hoạch luồng công việc dự án.
- Trợ lý trò chuyện AI Visual Paradigm: Trợ lý AI chuyên dụng đầu tiên trên thế giới cho mô hình hóa trực quan: Một bài viết kỷ niệm sự ra mắt của mộttrợ lý đột pháđược thiết kế đặc biệt để xử lý các nhiệm vụ mô hình hóa trực quan thông qua các tương tác ngôn ngữ tự nhiên thông minh.
- Tích hợp sơ đồ PERT với vai trò RACI trong quản lý công việc: Một hướng dẫn thực tế về cách kết hợpsơ đồ PERT với các vai trò RACIđể nâng cao độ chính xác lập kế hoạch, ước tính thời gian và trách nhiệm của nhóm.
- Nghiên cứu trường hợp: Nâng cao hiệu quả mô hình hóa hệ thống với trợ lý trò chuyện được tích hợp AI của Visual Paradigm: Nghiên cứu trường hợp chi tiết này chứng minh cách trợ lý trò chuyệnnâng cao năng suất và độ chính xác trong mô hình hóabằng cách cho phép tạo sơ đồ thông qua đối thoại.
- Tính năng sơ đồ PERT nâng cao – Visual Paradigm: Khám phá các khả năng nâng cao trong công cụ, bao gồmlên lịch động, phân tích đường đi quan trọng và tích hợp liền mạchvới các mốc thời gian dự án rộng hơn.
