在資訊科技(IT)專案管理領域中,時間表至關重要。某一階段的延遲可能會影響整個專案生命週期,進而影響交付日期、預算和利害關係人的信任。為了有效管理這些複雜性,專案經理依賴能清楚呈現依賴關係、持續時間和關鍵路徑的工具。
其中一種強大的工具是計畫評估與審查技術(PERT)圖——一種用於確定專案所需時間並識別對其成功至關重要的活動的專案排程方法。
本文介紹了PERT圖的關鍵概念,以實際的IT開發專案為例,並逐步說明如何使用PlantUML產生PERT圖,一種輕量級、基於文字的圖示語言——全部在Visual Paradigm的AI驅動圖示功能.
一種PERT圖是專案管理工具,可視化呈現專案的任務順序、持續時間以及任務之間的依賴關係。與著重於時間和里程碑的甘特圖不同,PERT圖強調邏輯流程工作流程,突出顯示:
任務(活動)
任務持續時間
依賴關係(哪些任務必須在其他任務開始前完成)
關鍵路徑(決定專案最短完成時間的最長依賴任務序列)(決定專案最短完成時間的最長依賴任務序列)
PERT圖在複雜且不確定的環境中特別有用,例如軟體開發,其中任務持續時間可能因未預期的問題而有所變動。
🔍 關鍵概念:
關鍵路徑 是沒有浮動時間(閒置時間)的任務鏈。關鍵路徑上的任何任務延遲都會導致整個項目延遲。
讓我們來走一遍一個實際的IT專案:開發基於雲端的學生門戶.
| 階段 | 任務 |
|---|---|
| 1. 需求 | 範圍定義、利害關係人訪談 |
| 2. 系統設計 | 架構設計、資料庫設計 |
| 3. 開發 | 前端、後端、API整合 |
| 4. 測試 | 單元測試、系統測試、使用者接受測試 |
| 5. 部署 | 預產環境設定、生產環境部署 |

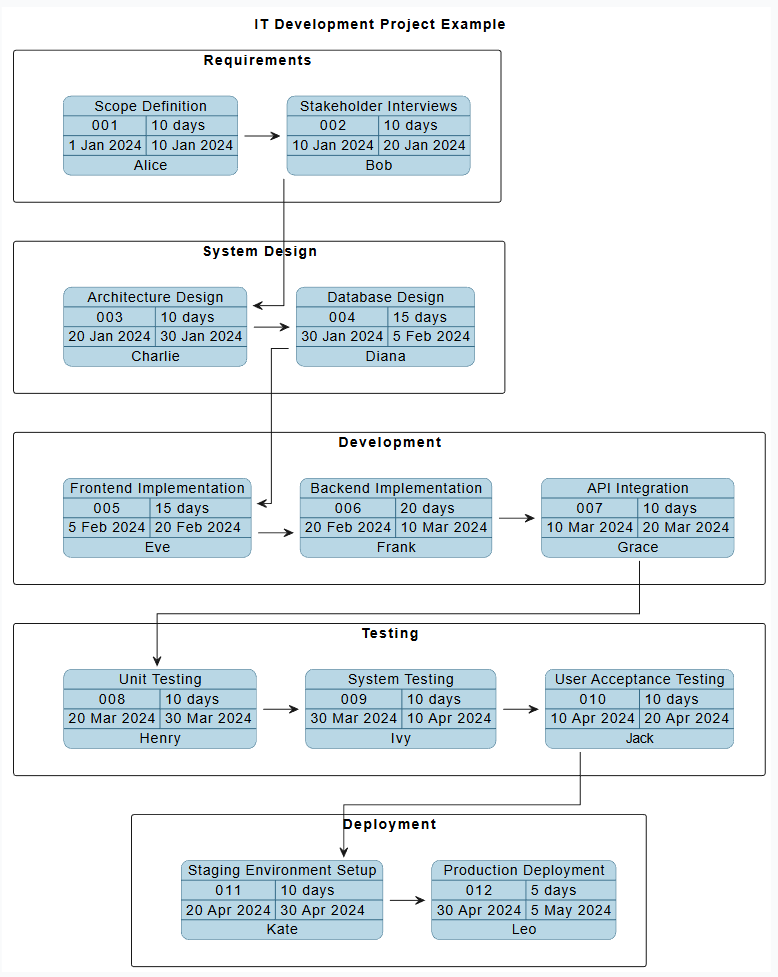

現在我們將建立一個PERT圖 以顯示此專案的時間軸、依賴關係及關鍵路徑。
PlantUML 是一種基於文字的圖示語言,允許使用者使用純文字生成圖表。雖然並非所有圖示工具都原生支援,Visual Paradigm 透過其由人工智慧驅動的圖示生成引擎整合了 PlantUML,使使用者僅需幾行程式碼即可建立複雜圖表——包括 PERT 圖。
✅ 主要優勢:您可以從一個簡單的程式碼區塊生成一個完全功能的PERT圖——無需手動繪製。

@startuml
!include https://static.visual-paradigm.com/plantuml-stdlib/pert-chart.puml
title IT開發專案範例
$tasksInLane('需求', '[{"name":"範圍定義","alias":"task01","id":"001","startDate":"2024年1月1日","finishDate":"2024年1月10日","durationInDays":"10","responsible":"Alice"},{"name":"利害關係人訪談","alias":"task02","id":"002","startDate":"2024年1月10日","finishDate":"2024年1月20日","durationInDays":"10","responsible":"Bob"}]')
$tasksInLane('系統設計', '[{"name":"架構設計","alias":"task03","id":"003","startDate":"2024年1月20日","finishDate":"2024年1月30日","durationInDays":"10","responsible":"Charlie"},{"name":"資料庫設計","alias":"task04","id":"004","startDate":"2024年1月30日","finishDate":"2024年2月5日","durationInDays":"15","responsible":"Diana"}]')
$tasksInLane('開發', '[{"name":"前端實作","alias":"task05","id":"005","startDate":"2024年2月5日","finishDate":"2024年2月20日","durationInDays":"15","responsible":"Eve"},{"name":"後端實作","alias":"task06","id":"006","startDate":"2024年2月20日","finishDate":"2024年3月10日","durationInDays":"20","responsible":"Frank"},{"name":"API整合","alias":"task07","id":"007","startDate":"2024年3月10日","finishDate":"2024年3月20日","durationInDays":"10","responsible":"Grace"}]')
$tasksInLane('測試', '[{"name":"單元測試","alias":"task08","id":"008","startDate":"2024年3月20日","finishDate":"2024年3月30日","durationInDays":"10","responsible":"Henry"},{"name":"系統測試","alias":"task09","id":"009","startDate":"2024年3月30日","finishDate":"2024年4月10日","durationInDays":"10","responsible":"Ivy"},{"name":"使用者驗收測試","alias":"task10","id":"010","startDate":"2024年4月10日","finishDate":"2024年4月20日","durationInDays":"10","responsible":"Jack"}]')
$tasksInLane('部署', '[{"name":"預產環境設定","alias":"task11","id":"011","startDate":"2024年4月20日","finishDate":"2024年4月30日","durationInDays":"10","responsible":"Kate"},{"name":"正式環境部署","alias":"task12","id":"012","startDate":"2024年4月30日","finishDate":"2024年5月5日","durationInDays":"5","responsible":"Leo"}]')
$dependency(task01, task02)
$dependency(task02, task03)
$dependency(task03, task04)
$dependency(task04, task05)
$dependency(task05, task06)
$dependency(task06, task07)
$dependency(task07, task08)
$dependency(task08, task09)
$dependency(task09, task10)
$dependency(task10, task11)
$dependency(task11, task12)
$finalize()
@enduml
讓我們來解析一下語法:
!include https://static.visual-paradigm.com/plantuml-stdlib/pert-chart.puml這會載入一個自訂的PERT圖函式庫來自Visual Paradigm(注意:在外部公開的PlantUML編輯器中無法運作)
它允許使用特殊函式,例如$tasksInLane()以及$dependency().
標題:IT開發專案範例設定圖表標題。
$tasksInLane(...)依階段分組任務(例如:需求、開發)。
每個任務包含:
名稱:任務標籤
別名:唯一識別碼(用於相依性)
開始日期以及結束日期:時間範圍
持續天數:持續時間
負責人:指派對象
$dependency(...)定義任務依賴關係(例如,task02 必須在 task03 開始前完成)。
$finalize()完成圖表並確保正確的佈局。
渲染後,PERT 圖表會顯示:
✅ 一個水平時間軸,並標示各階段
✅ 每個任務以方框表示,並標示起訖日期
✅ 箭頭顯示依賴關係流程
✅ 關鍵路徑關鍵路徑以紅色標示(或明顯可辨識)
在本範例中:
關鍵路徑:
範圍 → 面談 → 設計 → 資料庫 → 前端 → 後端 → API → 單元測試 → 系統測試 → UAT → 預產環境 → 正式環境
總持續時間:約 75 天
關鍵路徑持續時間:約 65 天(從 1 月 1 日至 5 月 5 日)
🚨 關鍵洞察:
如果此路徑上的任何任務延遲(例如,後端耗時超過預期),整個專案將會延遲。
| 好處 | 描述 |
|---|---|
| 明確的依賴關係 | 了解哪些事情必須在其他事情之前完成。防止「未協調地並行工作」。 |
| 關鍵路徑可見性 | 識別瓶頸。管理者可以將資源集中在高影響力的任務上。 |
| 風險管理 | 任務持續時間的不確定性(例如,API整合)可以被建模並設置緩衝。 |
| 溝通工具 | 利益相關者可以輕鬆理解專案時程與風險。 |
| AI整合 | Visual Paradigm的AI可根據簡要說明自動生成此圖,即使非技術使用者也能輕鬆使用。 |
定義專案階段
將您的IT專案分解為邏輯階段(例如:規劃、設計、開發、測試、部署)。
列出所有任務
針對每個階段,列出具體活動,並分配名稱與持續時間。
識別依賴關係
確定哪些任務必須在其他任務開始前完成。
撰寫PlantUML程式碼
使用上方範本,依需要替換任務名稱與日期。
貼入Visual Paradigm
在AI驅動的圖表編輯器中,貼上程式碼區塊。
產生並檢視PERT圖
Visual Paradigm會立即呈現圖表。標示關鍵路徑並分析風險。
迭代與調整
隨著時間表變動,更新程式碼並重新生成圖表。
💡 專家提示:在 PlantUML 中使用註解來解釋決策,例如
' 作業06 因第三方 API 問題而延遲
雖然強大,但 PERT 圖表有其限制:
❌ 不適用於長期規劃 (與甘特圖搭配使用以獲得完整視覺化)
❌ 假設線性進展 — 實際專案通常有並行工作
❌ 固定時程 — PERT 假設時程已知,但在資訊科技領域,估計值經常變動
⚠️ 過度依賴依賴關係 — 可能忽略並行努力或跨團隊工作
👉 最佳實務:結合 PERT 與 甘特圖與 風險登記表 以獲得完整視圖。
PERT 圖表不僅僅是圖表——它是一種 決策支援工具 ,將抽象的專案計畫轉化為可執行、可視化的時間軸。借助 PlantUML 與 Visual Paradigm 的 AI即使非技術團隊成員也能快速生成並理解這些圖表。
透過利用IT開發專案的範例,我們展示了如何:
PERT圖表模擬依賴關係和關鍵路徑
PlantUML可實現快速、基於程式碼的建立
Visual Paradigm AI簡化了圖表生成,無需手動繪製
「一個精心構建的PERT圖表能將專案從模糊的時間表轉化為清晰的路線圖——不僅顯示事情何時發生,還顯示它們何時必須發生。必須發生。
使用此指南為任何IT專案(從應用程式開發到雲端遷移)建立屬於自己的PERT圖表,並讓您的團隊擁有清晰、透明與掌控感。
打開Visual Paradigm
前往新對話 > IT專案的PERT圖表
貼上上方的程式碼,或根據您的專案進行修改
點擊產生圖表
分析關鍵路徑並根據需要調整時間表
