Le Technique d’évaluation et de revue de programme (PERT) est un outil de gestion de projet initialement développé pour les projets complexes et incertains, tels que le développement logiciel et l’ingénierie. Bien qu’il soit souvent associé à des projets à haut risque et à délais critiques, la PERT est tout aussi utile dans la planification réelle, centrée sur l’humain — par exemple, organiser un mariage.
Cette étude de cas explore comment une diagramme PERT peut être efficacement appliquée pour planifier un mariage sur une période de trois mois (janvier à mars 2025), en mettant en évidence son utilité pour gérer les dépendances, estimer les durées, identifier le chemin critique et assurer une livraison dans les délais.
Planifier et organiser avec succès un mariage d’ici 30 mars 2025, avec les jalons clés atteints dans un ordre logique et dans les délais.
Période de planification : 10 janvier – 30 mars 2025 (~80 jours)
Date du mariage : Prévue pour la fin mars / début avril 2025
| Phase | Activités clés |
|---|---|
| Pré-organisation | Fixer la date, établir la liste des invités |
| Lieu et traiteurs | Réserver le lieu, choisir le traiteur |
| Invitations et décoration | Concevoir les invitations, organiser les fleurs et la décoration |
| Préparatifs finaux | Finaliser le nombre d’invités, coordonner les logistiques |

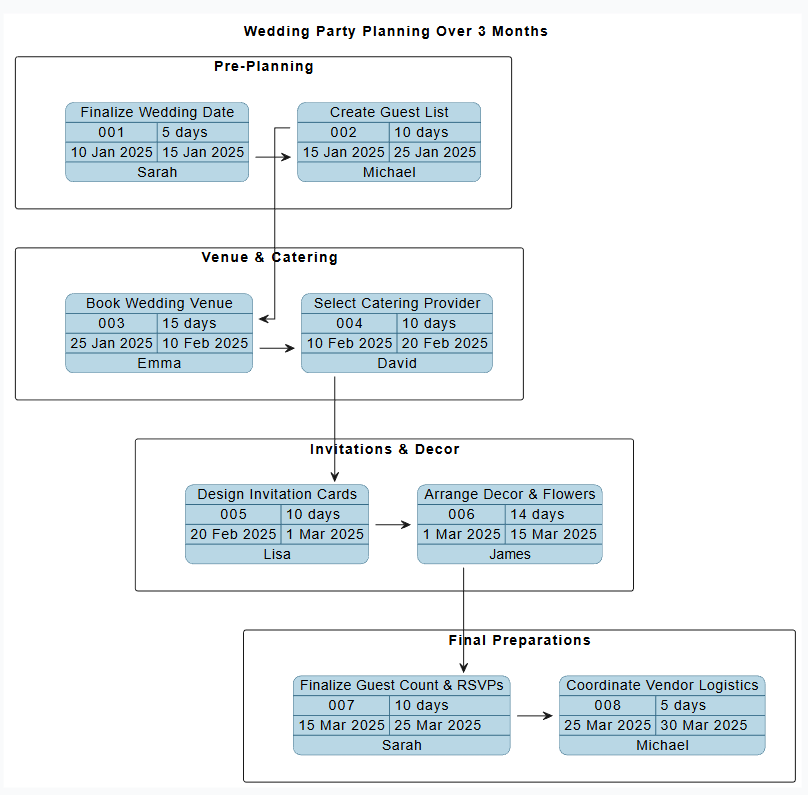

Les huit tâches suivantes ont été identifiées et séquencées logiquement en fonction des dépendances et du flux de travail :
| ID de tâche | Description de la tâche | Durée | Personne responsable | Date de début | Date de fin |
|---|---|---|---|---|---|
| 001 | Finaliser la date du mariage | 5 jours | Sarah | 10 jan | 15 jan 2025 |
| 002 | Créer la liste des invités | 10 jours | Michael | 15 jan | 25 jan 2025 |
| 003 | Réserver le lieu du mariage | 15 jours | Emma | 25 jan | 10 fév 2025 |
| 004 | Sélectionner le prestataire de catering | 10 jours | David | 10 févr. | 20 févr. 2025 |
| 005 | Conception des cartes d’invitation | 10 jours | Lisa | 20 févr. | 1 mars 2025 |
| 006 | Organiser la décoration et les fleurs | 14 jours | James | 1 mars | 15 mars 2025 |
| 007 | Finaliser le nombre d’invités et les réponses | 10 jours | Sarah | 15 mars | 25 mars 2025 |
| 008 | Coordonner la logistique des fournisseurs | 5 jours | Michael | 25 mars | 30 mars 2025 |
Toutes les tâches suivent un chaîne linéaire et séquentielle de dépendances:
001 → 002 → 003 → 004 → 005 → 006 → 007 → 008
Cela crée une chemin critique clair, ce qui signifie que tout retard dans une tâche antérieure aura directement une incidence sur la date finale du mariage.
Les tâches initiales (comme la finalisation de la date) sonttrès influentes.
Les retards au milieu (par exemple, la réservation de lieu) peuventse propager à l’ensemble du planning.
La date de fin estnon flexible— elle est déterminée par la dernière activité du chemin critique.
| Élément | Description | Application dans ce cas |
|---|---|---|
| Nœuds (tâches/repères) | Représentent des activités ou événements individuels. Inclure : ID, nom, durée, personne responsable, dates | Chaque tâche est un nœud doté de métadonnées riches pour plus de clarté |
| Flèches | Montrent les dépendances (prédécesseur → successeur) | Les flèches relient les tâches dans l’ordre chronologique |
| Estimation à trois points | Optimiste (O), le plus probable (M), pessimiste (P) → Attendu = (O + 4M + P)/6 | Utilisé uniquement lorsque l’incertitude est élevée ; ici, des durées déterministes sont suffisantes en raison de la planification de mariage prévisible |
| Chemin critique | Plus long chemin du réseau → détermine la durée minimale du projet | Chemin : 001 → 002 → 003 → 004 → 005 → 006 → 007 → 008 (total = 79 jours) |
| Flottement/Relâche | Temps pendant lequel une tâche non critique peut être retardée sans retarder le projet | Minimal — toutes les tâches se trouvent sur le chemin critique |
| Diagramme de réseau | Se concentre sur le flux logique, pas sur les barres calendaires | Visualise mieux le flux de travail qu’un diagramme de Gantt |
⚠️ Remarque: Dans ce scénario de mariage simplifié, il y aaucune tâche parallèle, ce qui fait que le diagramme PERT ressemble à un organigramme linéaire. Toutefois, les mariages réels peuvent inclure des activités superposées (par exemple, rechercher des lieux et la cuisine simultanément), ce qui ajouterait de la complexité et des chemins parallèles.
| Étape | Action | Résultat |
|---|---|---|
| 1 | Définir le périmètre et l’objectif du projet | « Mariage prêt le 30 mars 2025 » |
| 2 | Identifier toutes les tâches et les jalons | 8 tâches essentielles décomposées de la préparation à la logistique finale |
| 3 | Déterminer les dépendances | Chaque tâche dépend de la précédente (FS : Fin-à-Début) |
| 4 | Attribuer les responsabilités | Sarah, Michael, Emma, David, Lisa et James attribués clairement |
| 5 | Estimer les durées | Valeurs déterministes (durées simples) utilisées en raison d’une faible incertitude |
| 6 | Tracer le diagramme de réseau | Les tâches sont placées de gauche à droite dans l’ordre chronologique ; les flèches indiquent la séquence |
| 7 | Calculer les passes avant et arrière (chemin critique) | Confirme que la séquence complète (79 jours) est le temps minimum requis |
| 8 | Revoir et valider | Finalisé avec les deux partenaires et les planificateurs pour assurer la réalisme |
001 → 002 → 003 → 004 → 005 → 006 → 007 → 008
5 + 10 + 15 + 10 + 10 + 14 + 10 + 5 = 79 jours
✅ Conclusion: Le mariagepeut être terminé le 30 mars 2025, en supposant que toutes les tâches commencent à l’heure et qu’aucun retard ne se produise.
📌 Remarque: La tâche individuelle la plus longue estréservation du lieu (15 jours)— un goulot d’étranglement clé. Cela met en évidence l’importance de sécuriser le lieu dès le début.
| Observation | Explication |
|---|---|
| Les tâches initiales sont essentielles | Finaliser la date (001) et la liste des invités (002) doit se faire tôt pour éviter des retards en chaîne. |
| Des goulets d’étranglement existent | La réservation du lieu (003) et la décoration/fleurs (006) sont les tâches les plus longues — nécessitent un temps de buffer ou risque de retard. |
| La responsabilité est claire | Chaque tâche a un responsable nommé, ce qui réduit l’ambiguïté et améliore le suivi. |
| Le chemin critique est visible | Le diagramme permet de voir facilement les activités qui ne peuvent pas être retardées — aidant à éviter l’élargissement du périmètre. |
| Les retards se propagent | Un retard de 3 jours sur la liste des invités (002) décale le reste du calendrier de 3 jours. |
| Évolutivité | La même logique PERT s’applique aux lancements logiciels, aux rénovations de maison ou aux lancements de produits. |
| Conseil | Pourquoi cela fonctionne |
|---|---|
| ✅ Commencez simplement | Utilisez des durées déterministes pour les tâches prévisibles comme la planification d’un mariage — évitez de compliquer inutilement avec des estimations à trois points |
| ✅ Regroupez les tâches par phase | Organisez en phase de pré-planification, lieu et traite, invitations et décoration, préparation finale pour plus de clarté |
| ✅ Étiquetez les nœuds de manière détaillée | Incluez l’ID, le nom, la durée, le responsable, les dates — cela rend le diagramme auto-explicatif |
| ✅ Mettez en évidence le chemin critique | Utilisez un gras ou une coloration rouge pour attirer l’attention sur le chemin le plus long |
| ✅ Attribuez des responsables (RACI ou rôles nommés) | Évite la confusion sur « qui fait quoi ? » et favorise la prise de responsabilité |
| ✅ Révisez mensuellement | L’élargissement du périmètre est fréquent dans les mariages (par exemple, nouveaux invités, nouveaux prestataires) — mettez à jour le diagramme régulièrement |
| ✅ Ajoutez des buffers pour les tâches à haut risque | Pour la réservation de lieu en période de pointe, envisagez d’ajouter 2 jours supplémentaires dans l’estimation pessimiste |
| ✅ Combinez avec les diagrammes de Gantt | Utilisez PERT pour la logique et les dépendances ; utilisez Gantt pour la visibilité du calendrier |
[001] Finaliser la date (5j) → [002] Liste des invités (10j) → [003] Réserver le lieu (15j)
→ [004] Sélectionner le traiteur (10j) → [005] Concevoir les invitations (10j)
→ [006] Décoration et fleurs (14j) → [007] Dernier décompte (10j)
→ [008] Logistique des prestataires (5j)
Chemin critique: Toutes les tâches → Durée totale = 79 jours
Début: 10 janvier 2025
Fin: 30 mars 2025
Bien que PERT soit souvent enseigné dans des contextes techniques ou ingénierie, cette étude de cas démontre sa valeur pratique et accessibledans la gestion de projets personnels et réels — plus précisémentla planification d’un mariage.
En appliquant les principes de PERT, le couple obtient :
Clarté sur les séquences des tâches
Visibilité sur les goulets d’étranglement et les risques
Confiance à l’égard du respect des délais clés
Une méthode structurée pour suivre les progrès et s’adapter
💡 Enseignement principal:
« Un diagramme PERT bien structuré transforme une planification chaotique en étapes concrètes et actionnables — que vous organisiez un mariage, lancez un produit ou construisiez une maison. »
Ce cadre est pas limité aux mariages. Il s’adapte parfaitement à :
Lancements de produits logiciels
Rénovations de maison
Gestion d’événements
Rédaction de mémoire universitaire
Startups et planification d’entreprise
Pour les tâches incertaines présentant une grande variabilité :
Durée prévue = (Optimiste + 4 × Le plus probable + Pessimiste) / 6
E = (O + 4M + P) / 6
Exemple :
O = 3 jours, M = 5 jours, P = 7 jours
→ E = (3 + 4×5 + 7) / 6 = (3 + 20 + 7)/6 = 30/6 = 5 jours
(Utilisé dans des scénarios à forte incertitude comme la construction ou la R&D. Dans la planification d’un mariage, des estimations simples suffisent.)
La planification d’un mariage, avec ses enjeux émotionnels et ses délais serrés, est un exemple parfait de la manière dontles outils structurés de gestion de projetpeuvent apporter de l’ordre, réduire le stress et augmenter la probabilité de succès.
Le diagramme PERT est bien plus qu’un schéma — c’est un cadre deprise de décisionqui transforme les idées floues en plans concrets. En visualisant les dépendances, en estimant de manière réaliste et en se concentrant sur le chemin critique, les couples peuvent planifier avec confiance et s’assurer que leur jour spécial a lieu — non seulement à temps, mais aussi avec soin et intention.
