Einleitung
Die Programm-Evaluierungs- und Überprüfungsverfahren (PERT) ist ein Projektmanagement-Tool, das ursprünglich für komplexe, unsichere Projekte wie Softwareentwicklung und Ingenieurwesen entwickelt wurde. Obwohl es oft mit risikoreichen, zeitkritischen Projekten verbunden ist, ist PERT ebenso wertvoll bei realitätsnaher, menschenzentrierter Planung – beispielsweise bei der Organisation einer Hochzeit.
Diese Fallstudie untersucht, wie ein PERT-Diagramm effektiv eingesetzt werden kann, um eine Hochzeit über einen Zeitraum von drei Monaten (Januar bis März 2025) zu planen, wobei seine Nützlichkeit bei der Verwaltung von Abhängigkeiten, der Schätzung von Dauer, der Identifizierung des kritischen Pfades und der Gewährleistung termingerechten Abwicklung hervorgehoben wird.
Projektübersicht: Eine Hochzeit im März/April 2025
Ziel:
Eine Hochzeit erfolgreich planen und durchführen bis 30. März 2025, wobei die wichtigsten Meilensteine in logischer, zeitgerechter Reihenfolge erreicht werden.
Zeitplan:
-
Planungszeitraum: 10. Januar – 30. März 2025 (~80 Tage)
-
Hochzeitsdatum: Ziel ist Ende März / Anfang April 2025
Kernphasen:
| Phase | Wichtige Aktivitäten |
|---|---|
| Vorplanung | Datum festlegen, Gästeliste erstellen |
| Location & Catering | Location buchen, Caterer auswählen |
| Einladungen & Dekoration | Einladungen gestalten, Blumen und Dekoration organisieren |
| Endgültige Vorbereitungen | Gastanzahl festlegen, Logistik koordinieren |

-

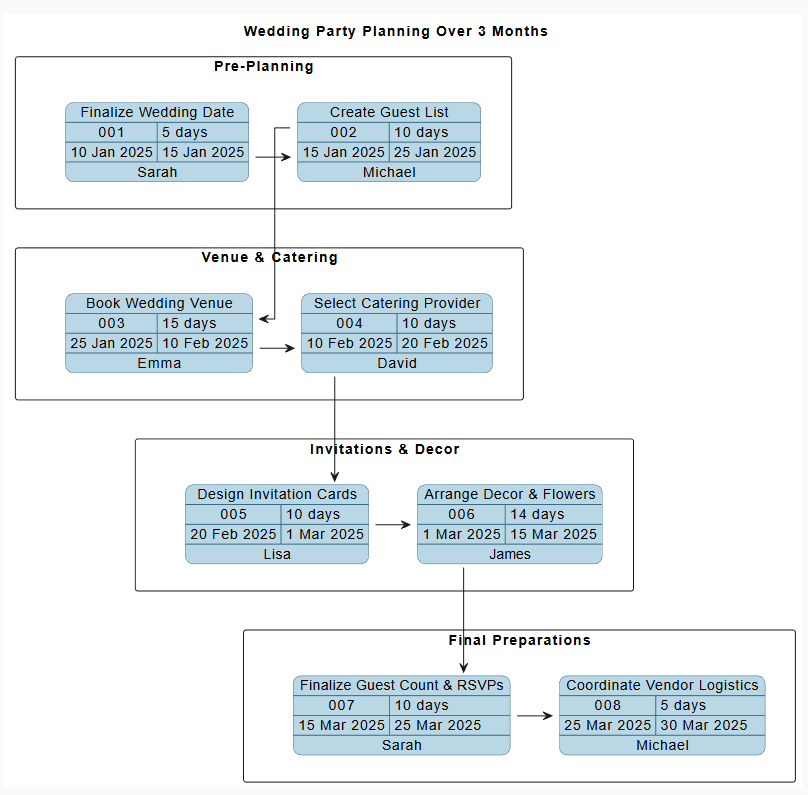

der von dem Visual Paradigm AI-Chatbot generierte PERT-Chart
Wichtige Aufgaben und Zuweisungen
Die folgenden acht Aufgaben wurden identifiziert und logisch nach Abhängigkeit und Arbeitsablauf geordnet:
| Aufgaben-ID | Aufgabenbeschreibung | Dauer | Verantwortliche Person | Startdatum | Enddatum |
|---|---|---|---|---|---|
| 001 | Hochzeitstermin festlegen | 5 Tage | Sarah | 10. Jan | 15. Jan. 2025 |
| 002 | Gästeliste erstellen | 10 Tage | Michael | 15. Jan | 25. Jan. 2025 |
| 003 | Hochzeitslocation buchen | 15 Tage | Emma | 25. Jan | 10. Feb. 2025 |
| 004 | Katering-Anbieter auswählen | 10 Tage | David | 10. Feb. | 20. Feb. 2025 |
| 005 | Einladungskarten gestalten | 10 Tage | Lisa | 20. Feb. | 1. März 2025 |
| 006 | Dekoration und Blumen arrangieren | 14 Tage | James | 1. März | 15. März 2025 |
| 007 | Gastanzahl finalisieren und RSVPs abwickeln | 10 Tage | Sarah | 15. März | 25. März 2025 |
| 008 | Logistik der Dienstleister koordinieren | 5 Tage | Michael | 25. März | 30. März 2025 |
Abhängigkeitsstruktur und logischer Ablauf
Alle Aufgaben folgen einer lineare, sequenzielle Abhängigkeitskette:
001 → 002 → 003 → 004 → 005 → 006 → 007 → 008
Dies erzeugt eine klare kritische Pfad, was bedeutet, dass jede Verzögerung bei einer früheren Aufgabe direkt die endgültige Hochzeitsdatum beeinflusst.
Warum das wichtig ist:
-
Frühe Aufgaben (wie die Festlegung des Datums) sind sehr einflussreich.
-
Verzögerungen in der Mitte (z. B. Buchung der Location) können sich über das gesamte Zeitplan auswirken.
-
Das Enddatum ist nicht flexibel — es wird durch die letzte Aktivität auf dem kritischen Pfad bestimmt.
PERT-Diagramm-Elemente in der Praxis
| Element | Beschreibung | Anwendung in diesem Fall |
|---|---|---|
| Knoten (Aufgaben/Milestones) | Stellen einzelne Aktivitäten oder Ereignisse dar. Enthalten: ID, Name, Dauer, verantwortliche Person, Daten | Jede Aufgabe ist ein Knoten mit umfangreichen Metadaten zur Klarheit |
| Pfeile | Zeigen Abhängigkeiten an (Vorgänger → Nachfolger) | Pfeile verbinden Aufgaben in chronologischer Reihenfolge |
| Drei-Punkte-Schätzung | Optimistisch (O), Wahrscheinlich (M), Pessimistisch (P) → Erwartet = (O + 4M + P)/6 | Nur bei hoher Unsicherheit verwendet; hier sind deterministische Dauern ausreichend, da die Hochzeitsplanung vorhersehbar ist |
| Kritischer Pfad | Längster Pfad im Netzwerk → bestimmt die minimale Projektlaufzeit | Pfad: 001 → 002 → 003 → 004 → 005 → 006 → 007 → 008 (Gesamt = 79 Tage) |
| Schwankung/Freie Zeit | Zeit, um die eine nicht-kritische Aufgabe verzögert werden kann, ohne das Projekt zu verzögern | Minimal — alle Aufgaben liegen auf dem kritischen Pfad |
| Netzwerkdiagramm | Fokussiert auf logischen Ablauf, nicht auf Kalenderbalken | Visualisiert den Arbeitsablauf besser als ein Gantt-Diagramm |
⚠️ Hinweis: In diesem vereinfachten Hochzeits-Szenario gibt eskeine parallelen Aufgaben, wodurch das PERT-Diagramm einem linearen Flussdiagramm ähnelt. In der Realität können Hochzeiten jedoch überlappende Aktivitäten beinhalten (z. B. gleichzeitiges Recherchieren von Locations und Catering), was Komplexität und parallele Pfade hinzufügt.
Schritt-für-Schritt-Prozess zum Erstellen des PERT-Diagramms
| Schritt | Aktion | Ergebnis |
|---|---|---|
| 1 | Projektumfang und Ziel definieren | „Hochzeit fertig bis zum 30. März 2025“ |
| 2 | Alle Aufgaben und Meilensteine identifizieren | 8 Hauptaufgaben, aufgeteilt von der Vorplanung bis zur letzten Logistik |
| 3 | Abhängigkeiten festlegen | Jede Aufgabe hängt von der vorherigen ab (FS: Ende-zu-Start) |
| 4 | Verantwortlichkeiten zuweisen | Sarah, Michael, Emma, David, Lisa und James eindeutig zugewiesen |
| 5 | Dauerabschätzungen | Bestimmte Werte (einzige Dauern) werden aufgrund geringer Unsicherheit verwendet |
| 6 | Zeichnen Sie das Netzwerkdiagramm | Aufgaben von links nach rechts in chronologischer Reihenfolge angeordnet; Pfeile zeigen die Reihenfolge an |
| 7 | Berechnen Sie Vorwärts- und Rückwärtsdurchläufe (kritischer Pfad) | Bestätigt, dass die gesamte Sequenz (79 Tage) die benötigte Mindestdauer ist |
| 8 | Überprüfen und Validieren | Mit beiden Partnern und Planern abgeschlossen, um Realismus zu gewährleisten |
Analyse des kritischen Pfads
Kritischer Pfad:
001 → 002 → 003 → 004 → 005 → 006 → 007 → 008
Gesamtdauer:
-
5 + 10 + 15 + 10 + 10 + 14 + 10 + 5 = 79 Tage
✅ Fazit: Die Hochzeitkann bis zum 30. März 2025 abgeschlossen werden, vorausgesetzt, dass alle Aufgaben pünktlich beginnen und keine Verzögerungen auftreten.
📌 Hinweis: Die längste Einzelaufgabe istLocationbuchung (15 Tage)— ein entscheidender Engpass. Dies unterstreicht die Bedeutung, die Location frühzeitig zu sichern.
Wichtige Erkenntnisse und gelernte Lehren
| Erkenntnis | Erklärung |
|---|---|
| Frühe Aufgaben sind entscheidend | Die Festlegung des Termins (001) und der Gästeliste (002) muss früh erfolgen, um nachfolgende Verzögerungen zu vermeiden. |
| Engpässe bestehen | Die Buchung der Location (003) und die Dekoration/Blumen (006) sind die längsten Aufgaben — erfordern Pufferzeit oder das Risiko einer Verzögerung. |
| Verantwortlichkeit ist klar | Jede Aufgabe hat einen benannten Verantwortlichen, was Unklarheiten verringert und die Umsetzung verbessert. |
| Der kritische Pfad ist sichtbar | Der Diagramm macht es einfach zu erkennen, welche Aktivitäten nicht verzögert werden dürfen — was der Scope-Creep entgegenwirkt. |
| Verzögerungen wirken sich kaskadenartig aus | Eine Verzögerung von drei Tagen bei der Gästeliste (002) verschiebt den Rest des Zeitplans um drei Tage nach vorne. |
| Skalierbarkeit | Die gleiche PERT-Logik gilt für Software-Release, Renovierungen oder Produktlaunches. |
Tipps zur effektiven Nutzung von PERT in realen Projekten
| Tipp | Warum es funktioniert |
|---|---|
| ✅ Beginne einfach | Verwende deterministische Dauerangaben für vorhersehbare Aufgaben wie Hochzeitsplanung — vermeide eine Überkomplizierung durch Dreipunktschätzungen |
| ✅ Gruppiere Aufgaben nach Phase | Ordne sie in Vorplanung, Location & Catering, Einladungen & Dekoration, Endvorbereitung zur besseren Lesbarkeit |
| ✅ Beschrifte Knoten reichhaltig | Schließe ID, Name, Dauer, Verantwortlicher, Daten ein — macht das Diagramm selbstverständlich verständlich |
| ✅ Markiere den kritischen Pfad hervor | Verwende Fettdruck oder rote Farbe, um auf den längsten Pfad aufmerksam zu machen |
| ✅ Weise Verantwortliche zu (RACI oder benannte Rollen) | Vermeidet Verwirrung bezüglich „wer macht was?“ und fördert Verantwortung |
| ✅ Überprüfe monatlich | Scope-Creep ist bei Hochzeiten häufig (z. B. neue Gäste, alternative Anbieter) — aktualisiere das Diagramm regelmäßig |
| ✅ Füge Puffer für risikoreiche Aufgaben hinzu | Bei der Buchung einer Location in der Hochsaison solltest du bei der pessimistischen Schätzung zwei zusätzliche Tage einplanen |
| ✅ Kombiniere mit Gantt-Diagrammen | Verwenden Sie PERT für Logik und Abhängigkeiten; verwenden Sie Gantt für die Sichtbarkeit des Zeitplans |
Visuelle Darstellung (konzeptionelles PERT-Diagramm)
[001] Termin festlegen (5d) → [002] Gästeliste erstellen (10d) → [003] Veranstaltungsort buchen (15d)
→ [004] Caterer auswählen (10d) → [005] Einladungen gestalten (10d)
→ [006] Dekoration & Blumen (14d) → [007] Endabfrage (10d)
→ [008] Logistik der Lieferanten (5d)
Kritischer Pfad: Alle Aufgaben → Gesamtdauer = 79 Tage
Start: 10. Januar 2025
Fertigstellung: 30. März 2025
Fazit: Die Kraft von PERT in der alltäglichen Planung
Obwohl PERT oft in technischen oder ingenieurwissenschaftlichen Kontexten vermittelt wird, zeigt diese Fallstudie ihre praktischen, zugänglichen Wertin der persönlichen und alltäglichen Projektplanung – insbesondereHochzeitsplanung.
Durch die Anwendung von PERT-Prinzipien erlangt das Paar:
-
Klarheit über Aufgabenabläufe
-
Übersicht über Engpässe und Risiken
-
Vertrauen, wichtige Fristen einhalten zu können
-
Eine strukturierte Möglichkeit, den Fortschritt zu verfolgen und sich anzupassen
💡 Haupterkenntnis:
„Ein gut strukturiertes PERT-Diagramm verwandelt chaotische Planung in handhabbare, umsetzbare Schritte – egal ob Sie eine Hochzeit organisieren, ein Produkt lancieren oder ein Haus bauen.“
Dieses Framework istnicht auf Hochzeiten beschränkt. Es lässt sich nahtlos auf:
-
Software-Produkt-Launches
-
Hausrenovierungen
-
Event-Management
-
Akademische Thesis-Verfassung
-
Startups und Geschäftsplanning
Anhang: PERT-Formel (zur Information)
Für unsichere Aufgaben mit hoher Variabilität:
Erwartete Dauer = (optimistisch + 4 × wahrscheinlichst + pessimistisch) / 6
E = (O + 4M + P) / 6
Beispiel:
-
O = 3 Tage, M = 5 Tage, P = 7 Tage
→ E = (3 + 4×5 + 7) / 6 = (3 + 20 + 7)/6 = 30/6 = 5 Tage
(Wird in Szenarien mit hoher Unsicherheit wie Bauwesen oder Forschung und Entwicklung eingesetzt. Bei Hochzeitsplanung reichen einzelne Schätzungen aus.)
Abschließende Gedanken
Die Hochzeitsplanung, mit ihren emotionalen Konsequenzen und engen Zeitplänen, ist ein perfektes Beispiel dafür, wie strukturierte Projektmanagement-Tools Ordnung schaffen, Stress reduzieren und die Erfolgschance erhöhen können.
Der PERT-Chart ist mehr als ein Diagramm — es ist ein Entscheidungsfindungsrahmen der vage Ideen in umsetzbare Pläne verwandelt. Durch die Visualisierung von Abhängigkeiten, realistische Schätzungen und Fokus auf den kritischen Pfad können Paare mit Vertrauen planen und sicherstellen, dass ihr besonderer Tag stattfindet — nicht nur pünktlich, sondern mit Sorgfalt und Absicht.
📘 Für weitere Lektüre oder Anwendung:
- AI-Chatbot-Funktion – Intelligente Unterstützung für Visual-Paradigm-Nutzer: Diese Ressource stellt die künstlich-intelligente Chatbot-Funktion vor, die Nutzern sofortige Anleitung, Aufgabenautomatisierung und erhöhte Produktivität.
- PERT-Chart-Tool – Visual Paradigm Online: Eine Übersicht über ein leistungsstarkes Tool, das Projektmanagern die Abhängigkeiten von Aufgaben visualisieren, Zeitpläne schätzen und Projekttermine verwalten effizient in einer Cloud-Umgebung.
- AI-Chatbot für Diagramme: So funktioniert er mit Visual Paradigm: Dieser Artikel erklärt, wie der Chatbot als ein KI-gestützter Modellierungsassistent , der natürliche Sprache direkt in Diagramme umwandelt, ohne dass Kenntnisse über spezifische Syntax erforderlich sind.
- Komplette PERT-Diagramm-Anleitung – Visual Paradigm: Eine Schritt-für-Schritt-Anleitung, die Benutzer durch den Prozess der Erstellung und Nutzung von PERT-Diagrammen führt, um komplexe Projekte zu planen und zu verwalten.
- Visual Paradigm AI-Chatbot: Ihre Ideen sofort in Diagramme umwandeln: Diese Anleitung hebt die Fähigkeit des fortgeschrittenen Assistenten hervor, Konzepte durch conversationalen Eingaben zu visualisieren, wodurch Diagramme aus rohen Texten zu vollständigen Systemdesigns werden können.
- PERT-Diagramm für Projektmanagement – Cybermedian: Diese Ressource bietet praktische Einblicke und praktische Online-Beispiele aus der realen Welt zum Einsatz von PERT-Diagrammen zur Aufgabenplanung und Planung von Projektabläufen.
- Visual Paradigm AI-Chatbot: Der weltweit erste speziell für visuelle Modellierung konzipierte KI-Assistent: Ein Artikel, der die Einführung eines revolutionären Assistenten , der speziell dafür konzipiert wurde, visuelle Modellierungsaufgaben durch intelligente Interaktionen in natürlicher Sprache zu bewältigen.
- Integration von PERT-Diagrammen mit RACI-Rollen in der Aufgabenverwaltung: Ein praktischer Leitfaden, wie man PERT-Diagramme mit RACI-Rollen zur Verbesserung der Planungsgenauigkeit, der Zeitplanabschätzung und der Teamverantwortlichkeit.
- Fallstudie: Steigerung der Effizienz der Systemmodellierung mit dem KI-gestützten Chatbot von Visual Paradigm: Diese detaillierte Fallstudie zeigt, wie der Chatbot die Produktivität und Genauigkeit der Modellierung verbessert durch die Möglichkeit der conversationalen Diagrammerstellung.
- Erweiterte PERT-Diagramm-Funktionen – Visual Paradigm: Erkunden Sie erweiterte Funktionen innerhalb des Tools, einschließlich dynamische Terminplanung, kritische Pfadanalyse und nahtlose Integrationmit umfassenderen Projektzeitplänen.
